cantiere galleria ferroviaria Chiomonte

Galleria Ferroviaria Chiomonte (TO)

Chiomonte (TO)
  • Luogo
    Valle di Susa – Chiomonte (TO)
  • Cronologia
    FASE 1: 26 Luglio 2021 – durata 235 giorni.
    FASE 2: 10 Giugno 2022 – durata 573 giorni.
  • Committente
    R.F.I.
  • Responsabile dei Lavori
    S.O. Ingegneria – Ing. Andrea De Micheli
  • Spesa
    FASE 1: € 2.199.625,30 di cui oneri per la sicurezza € 58.380,69
    FASE 2: € 3,400,000,00 di cui oneri per la sicurezza € 170,000,00
  • Superficie Cantiere
    n.1 galleria ferroviaria

Descrizione intervento

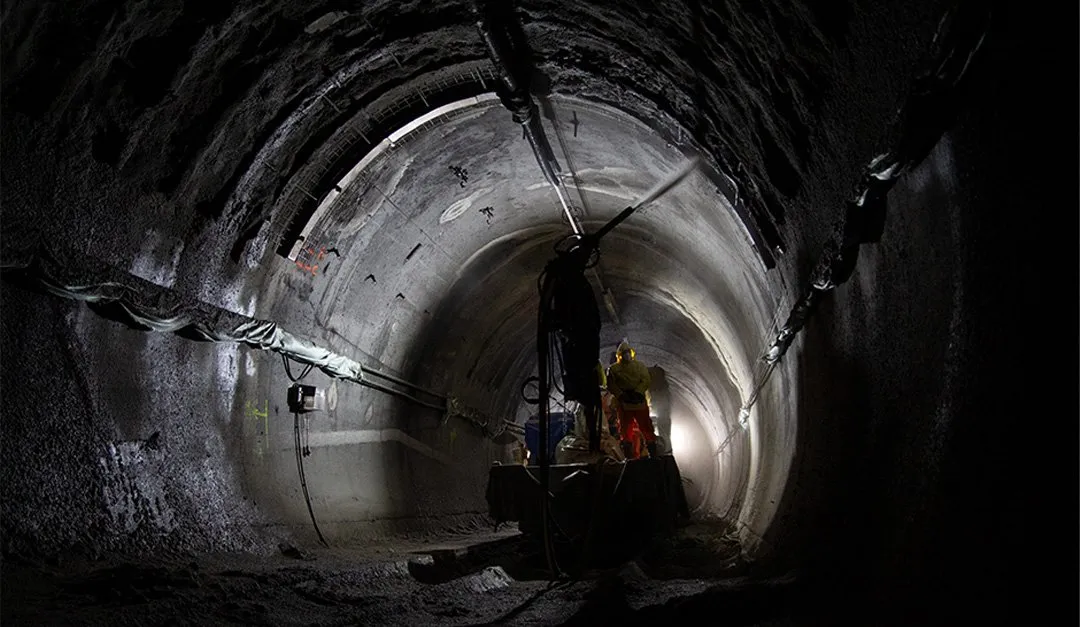

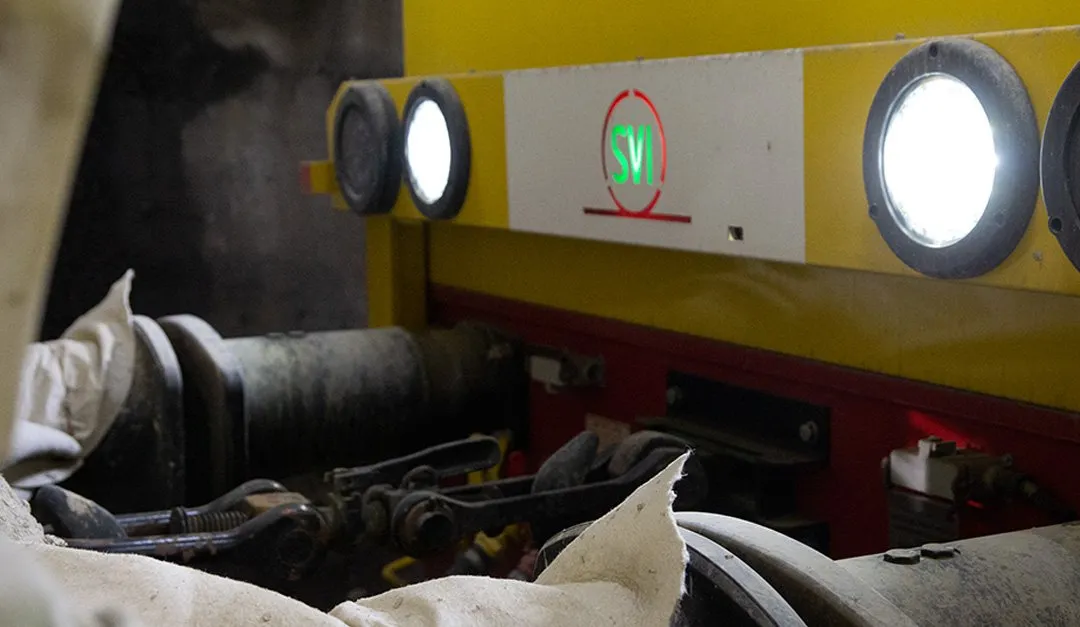

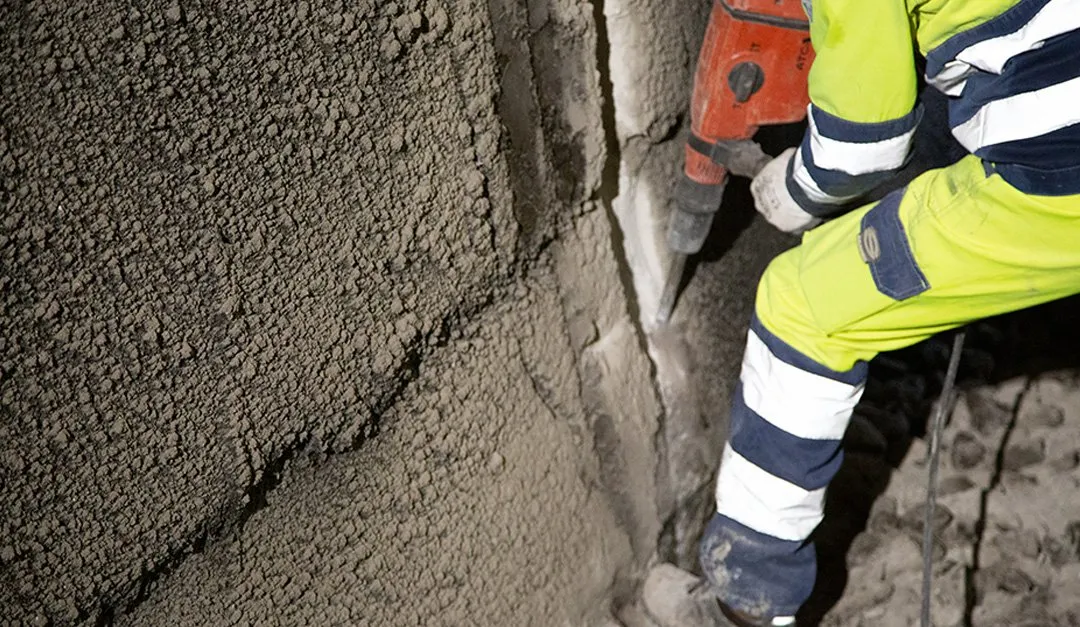

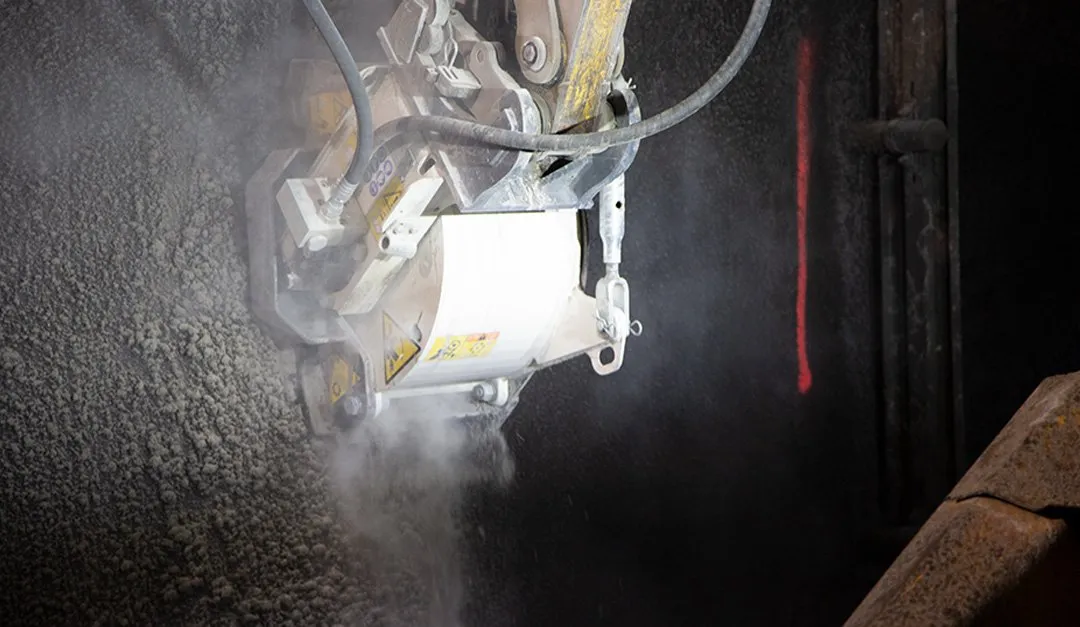

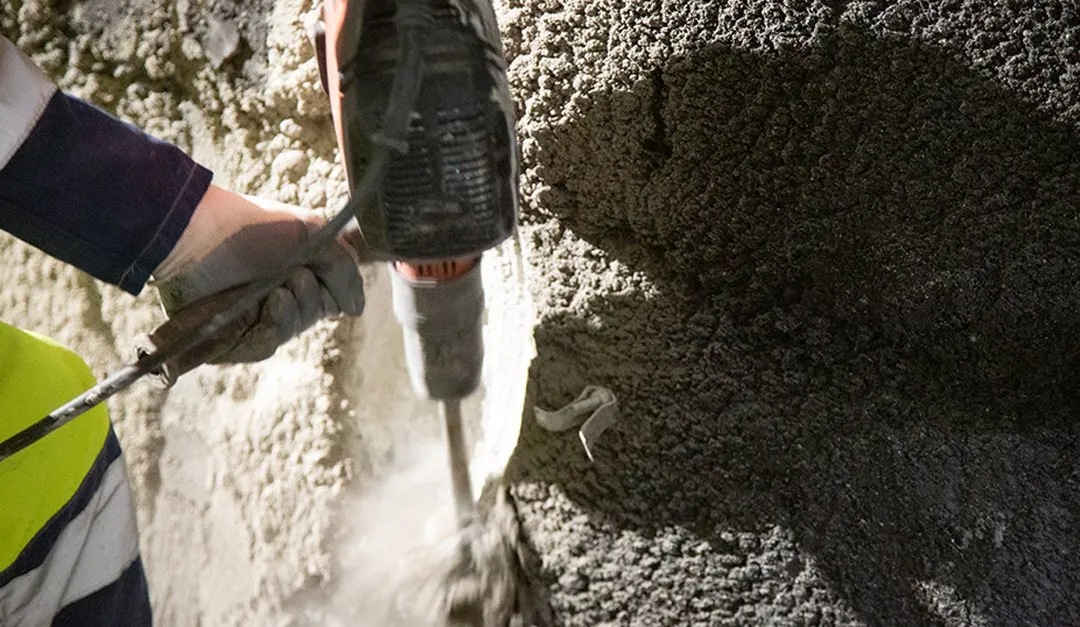

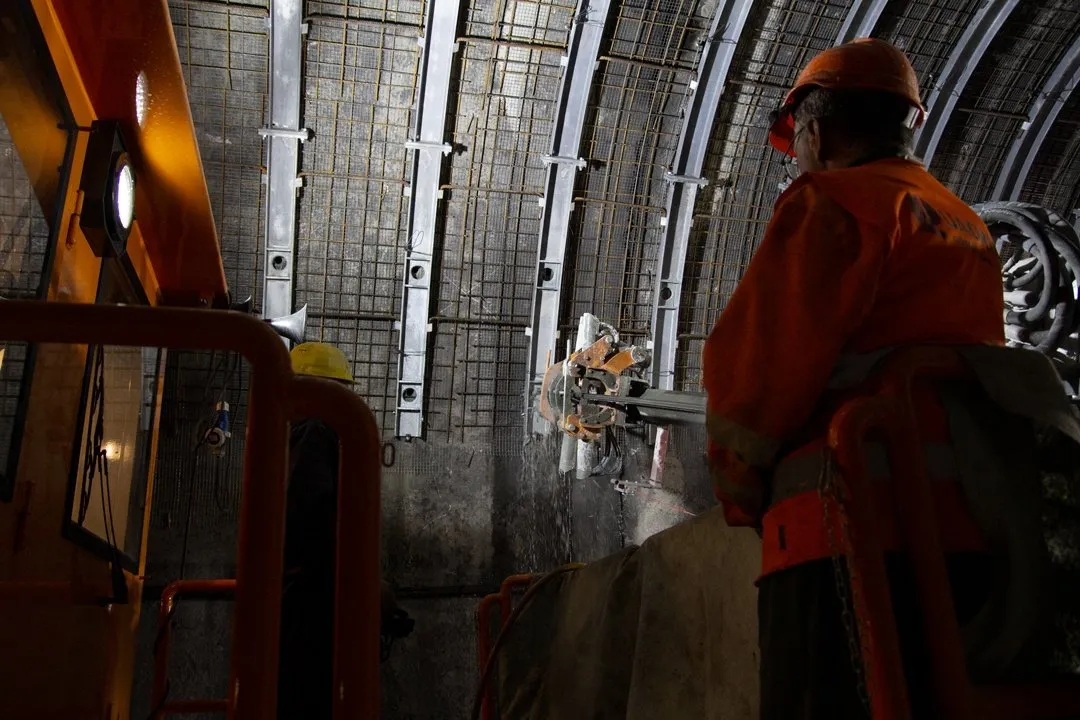

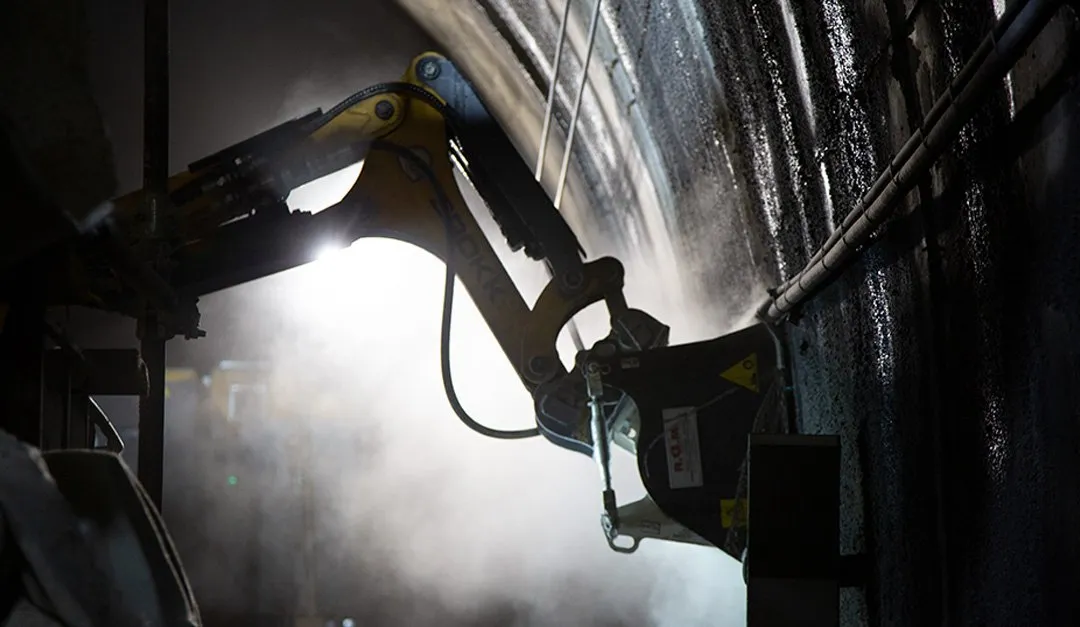

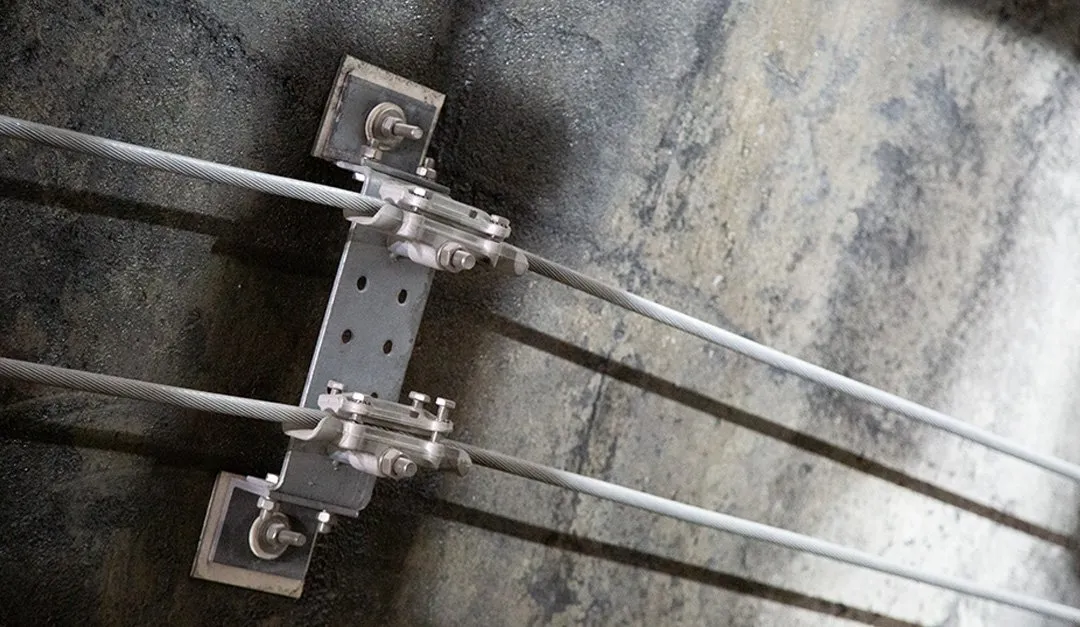

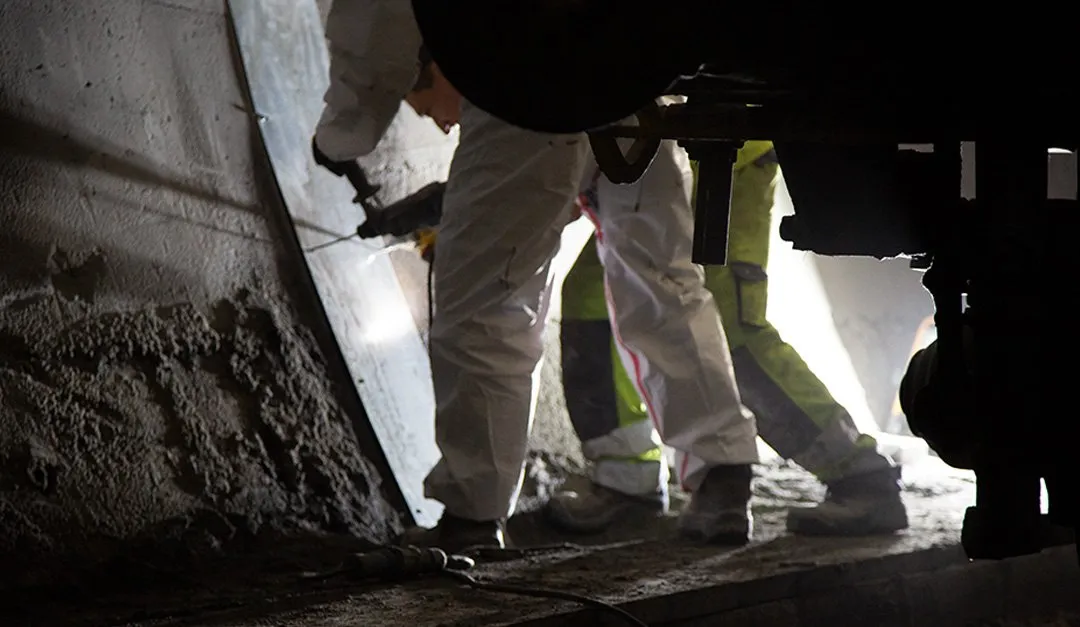

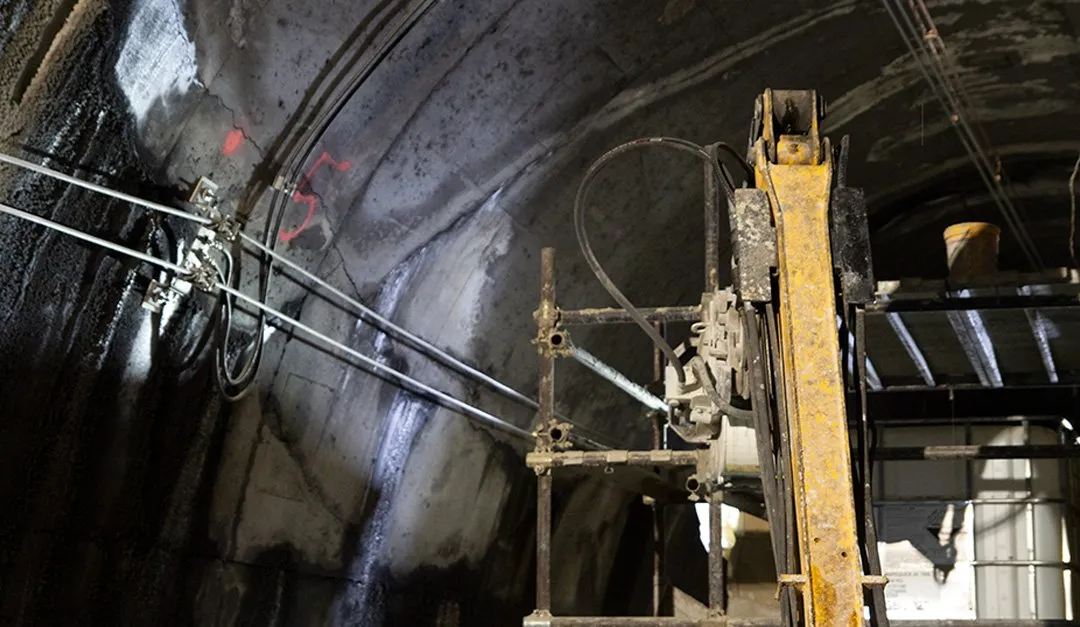

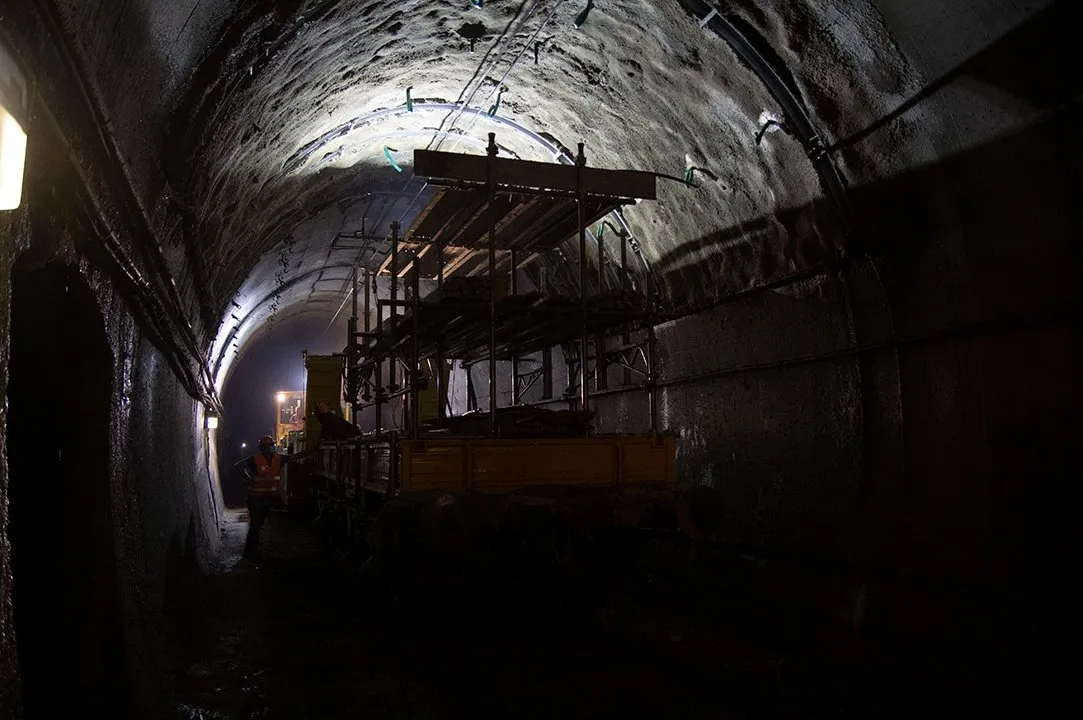

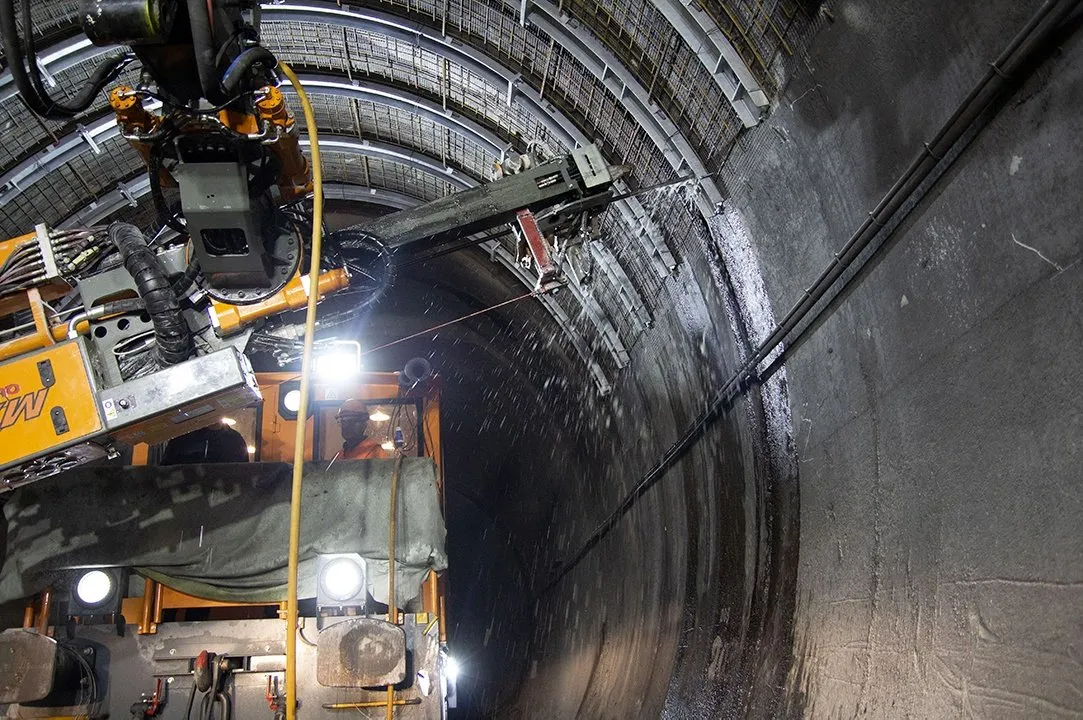

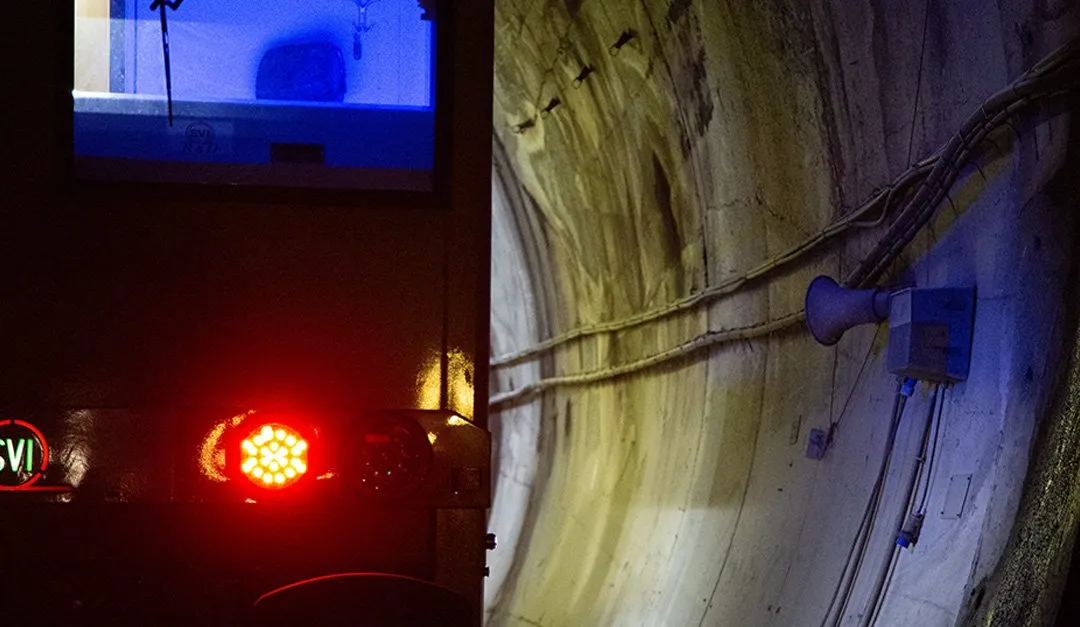

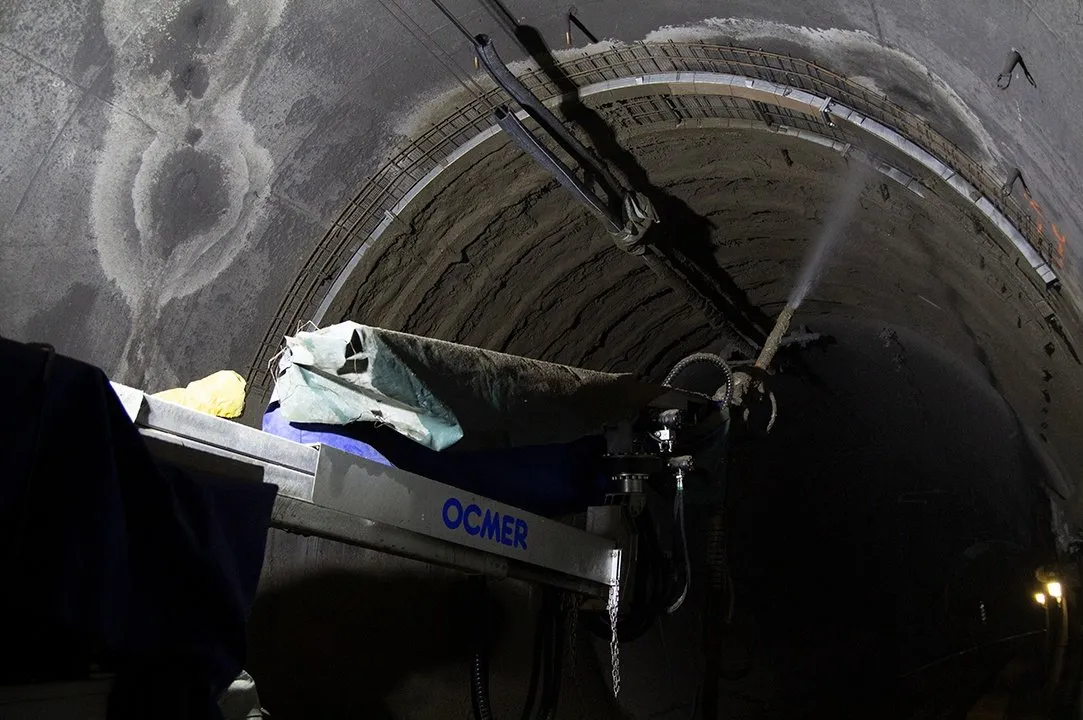

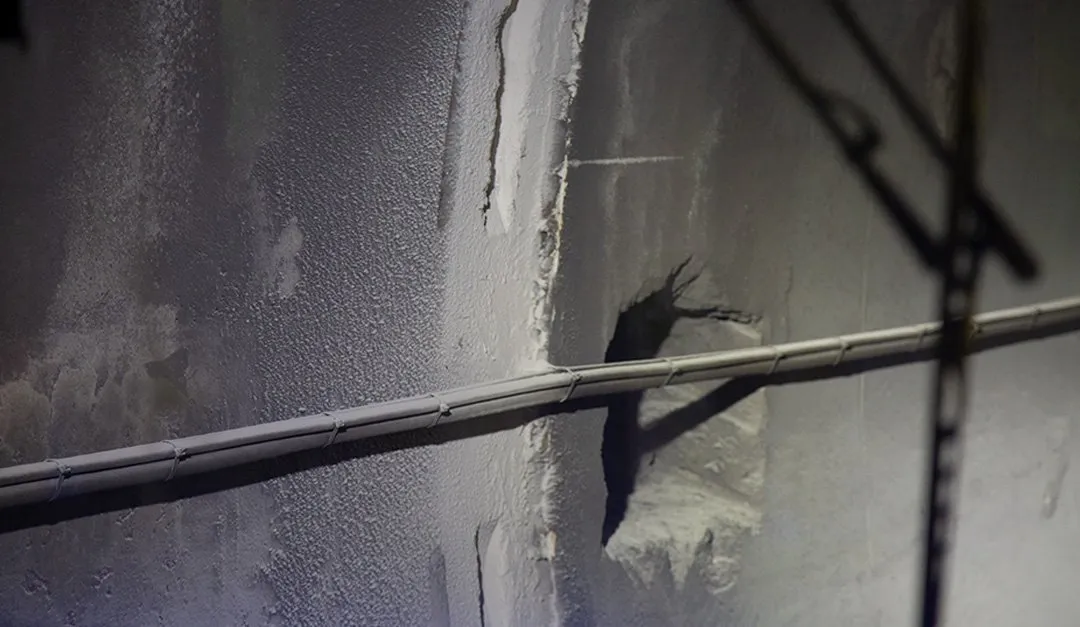

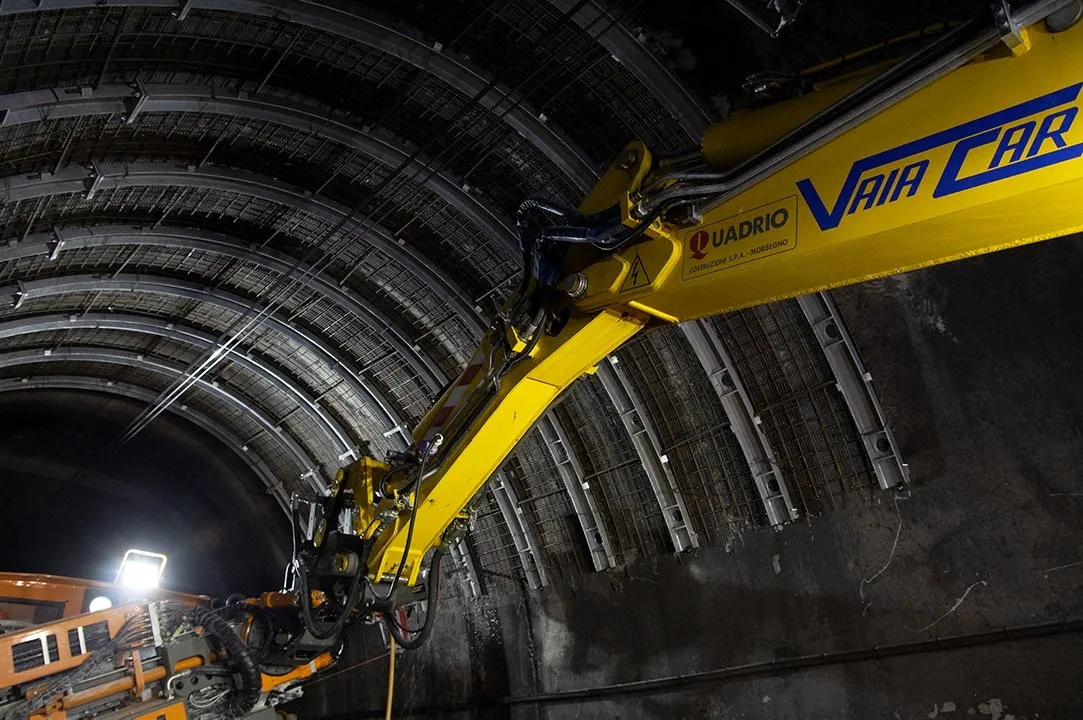

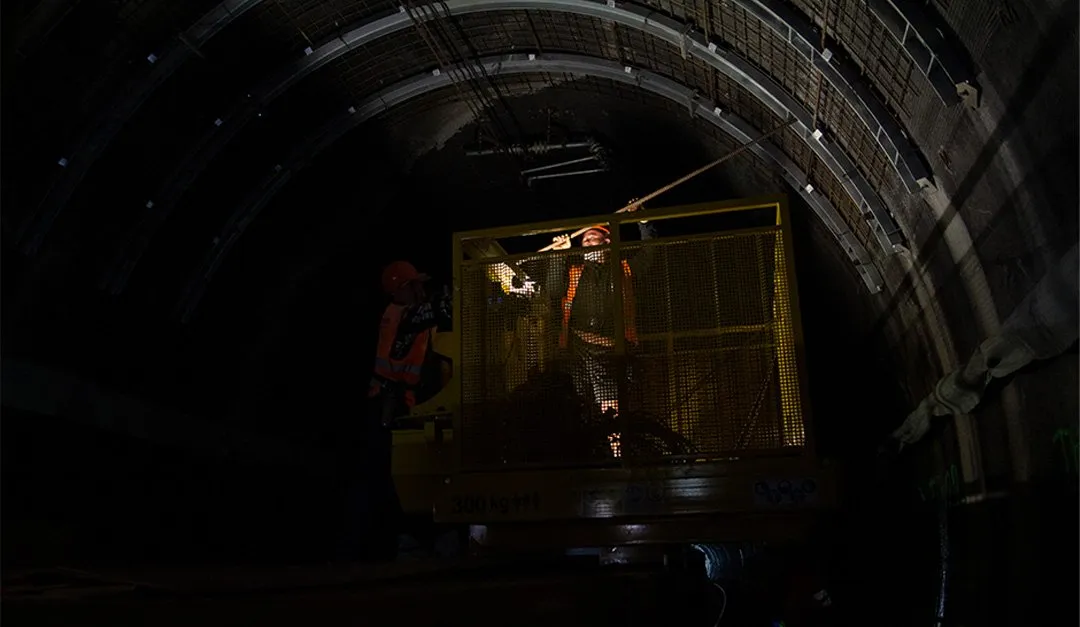

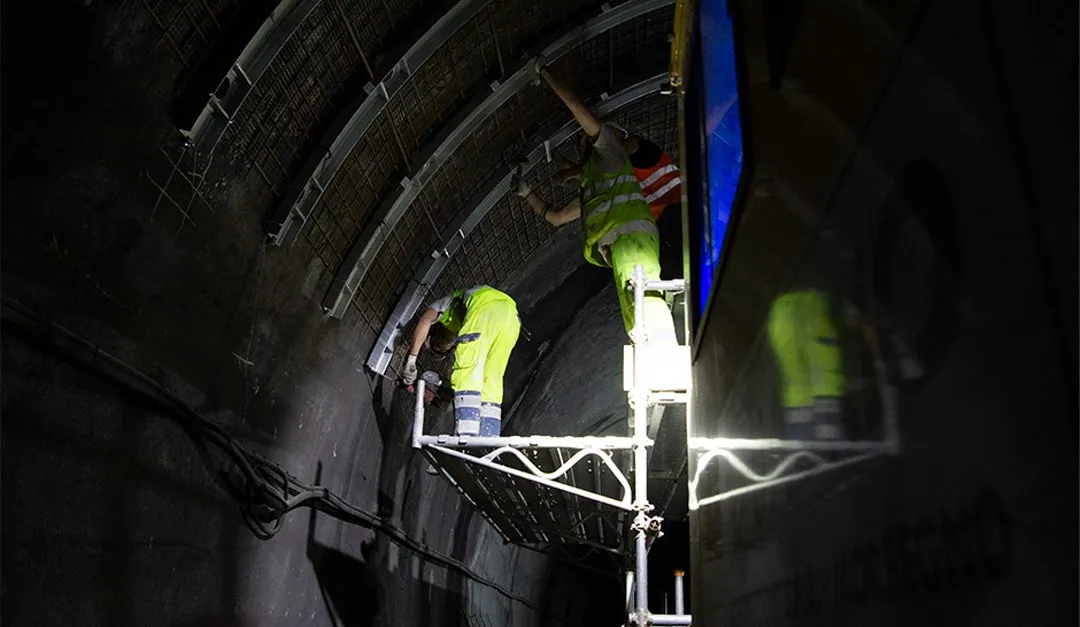

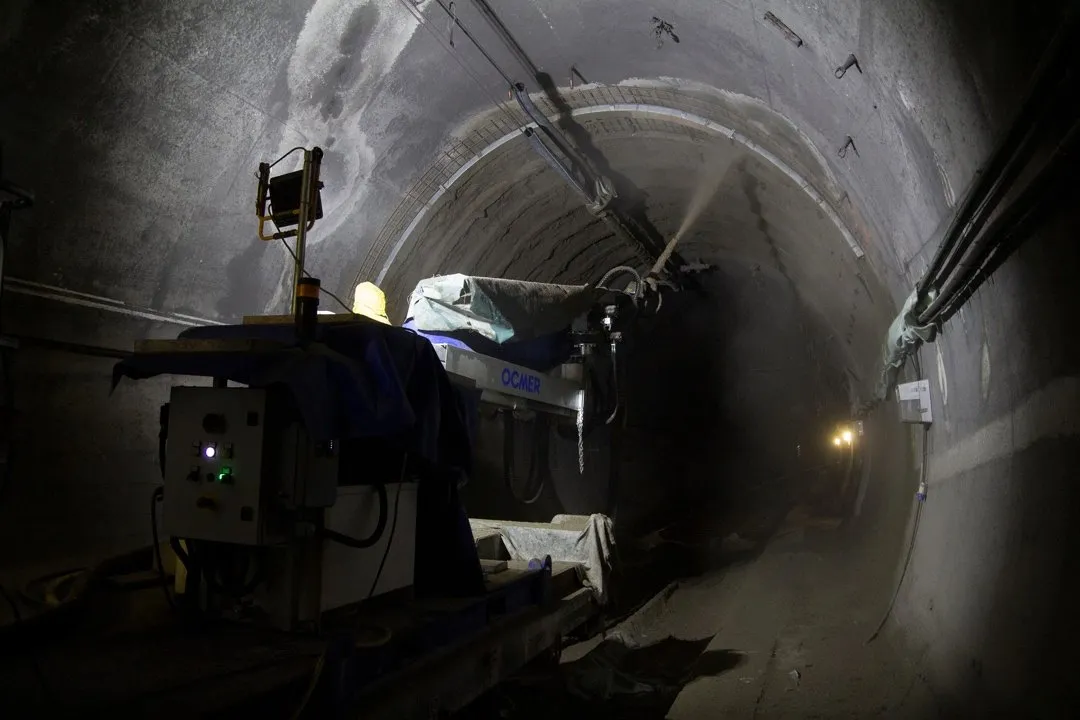

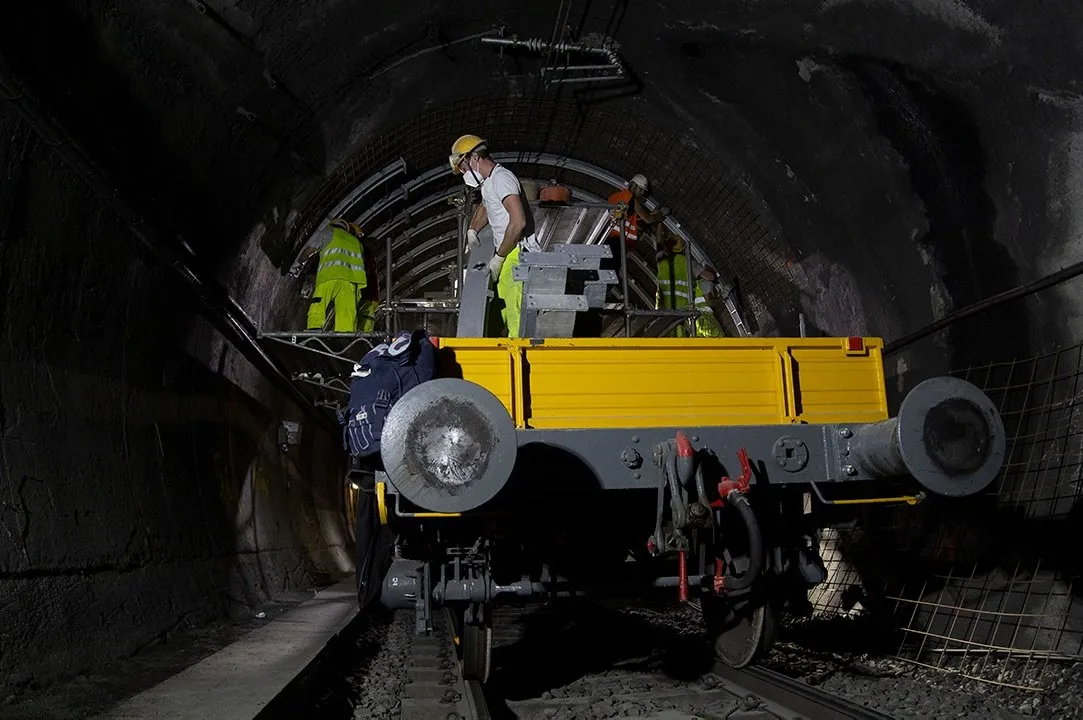

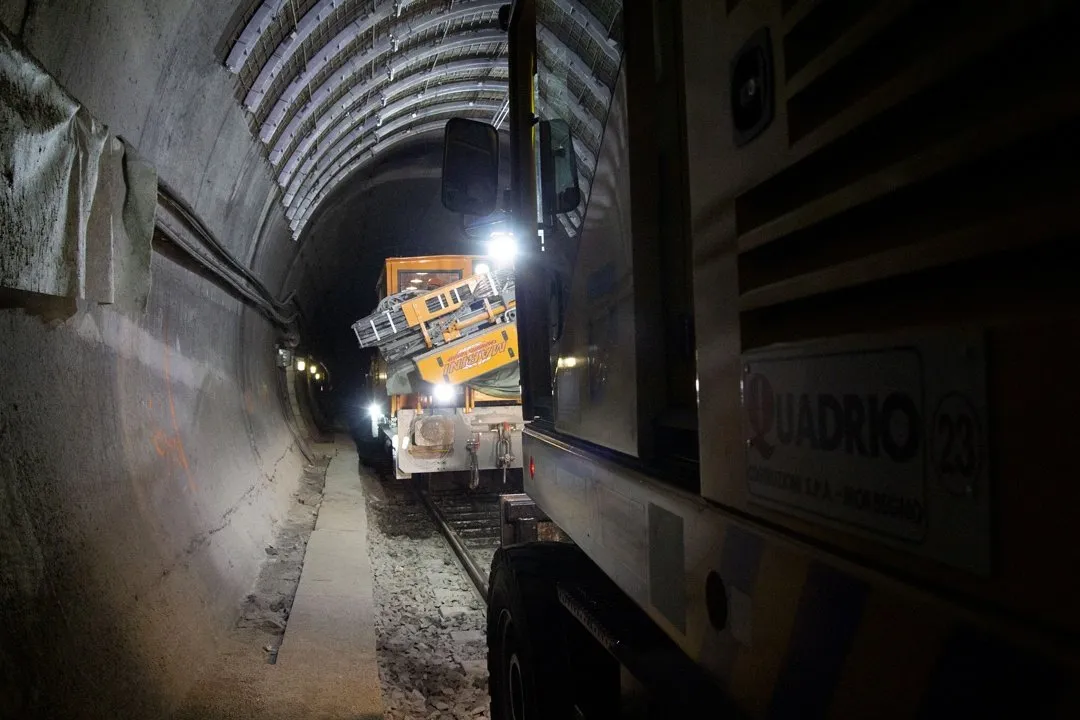

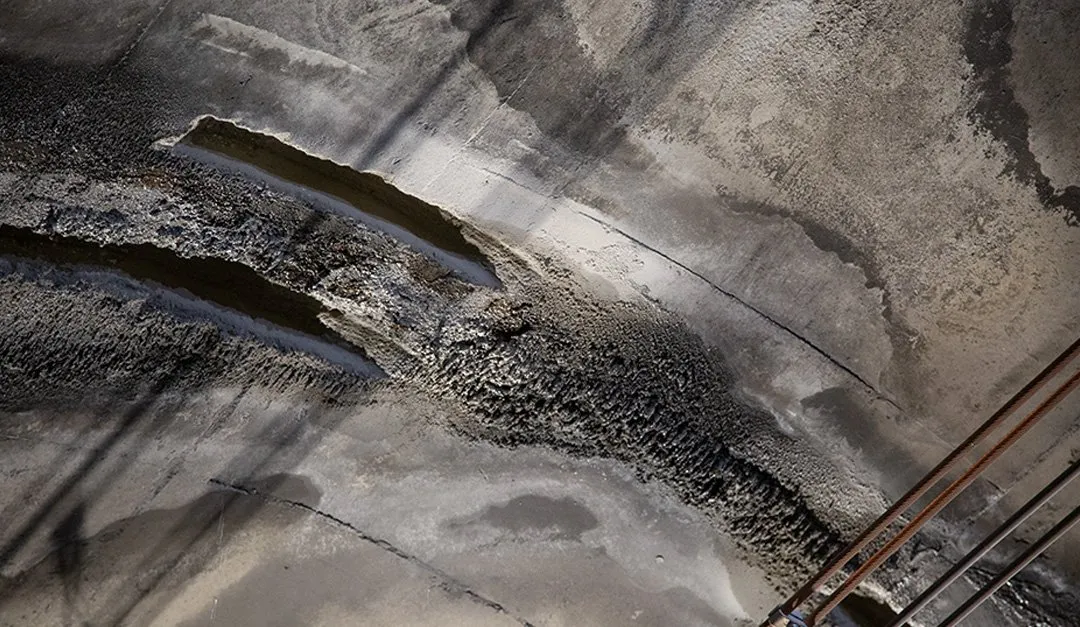

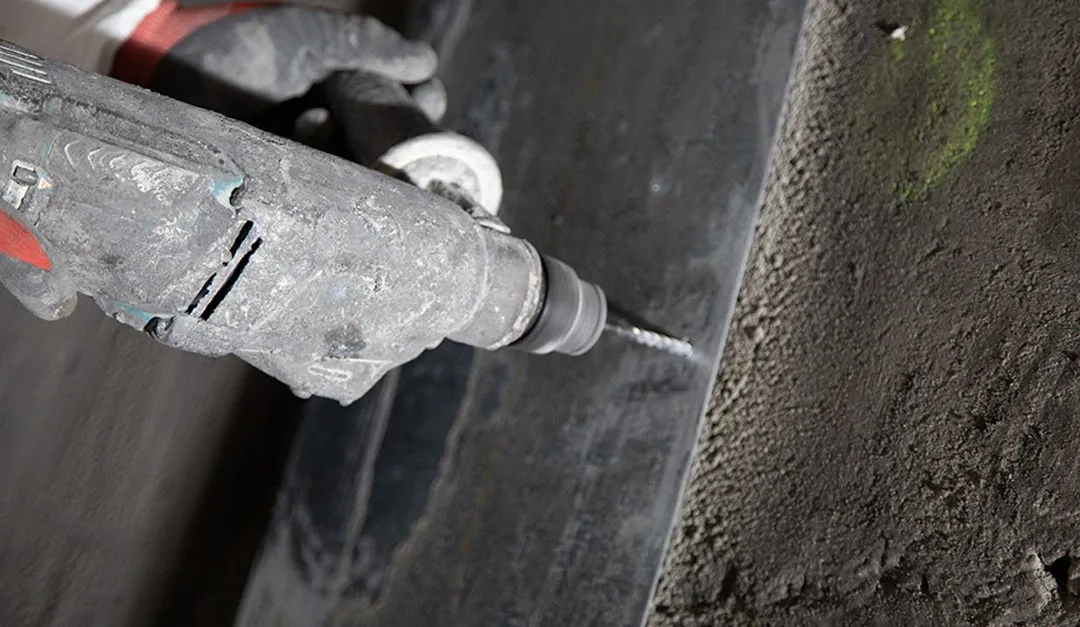

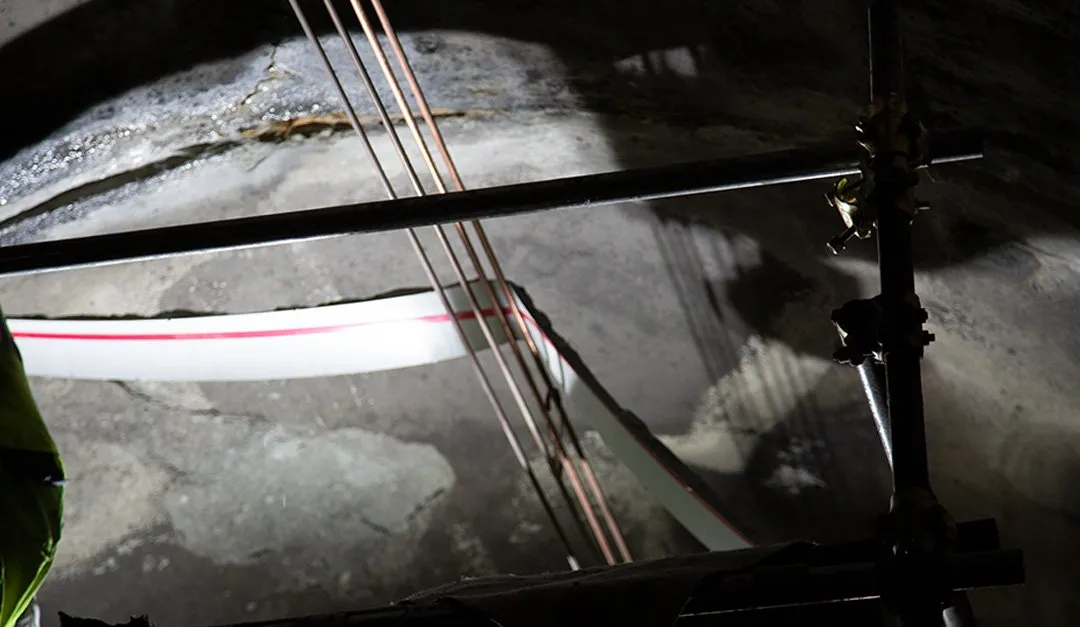

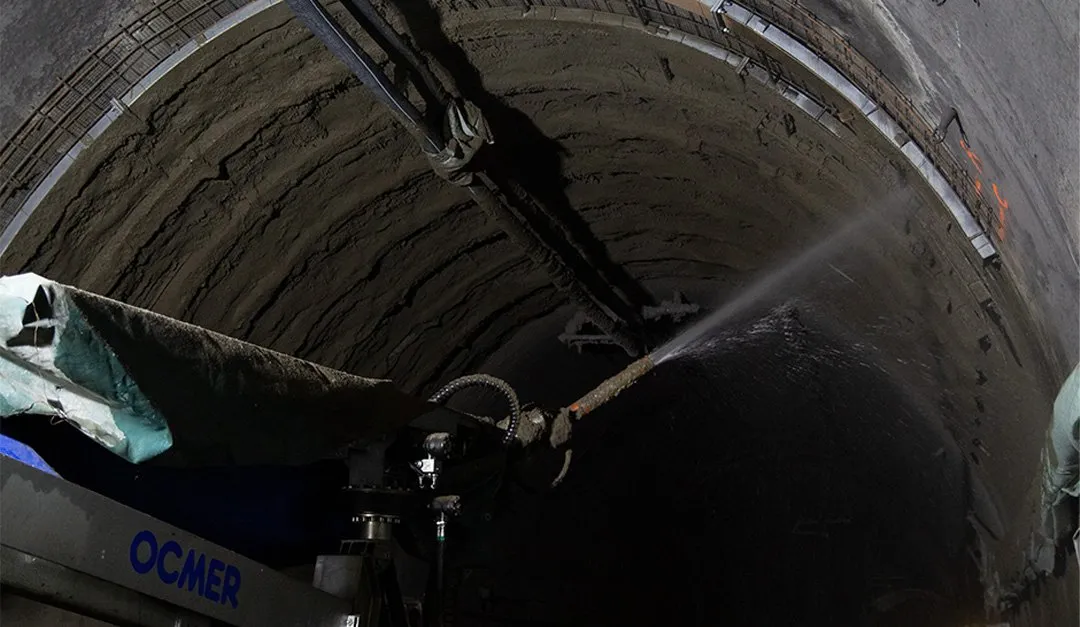

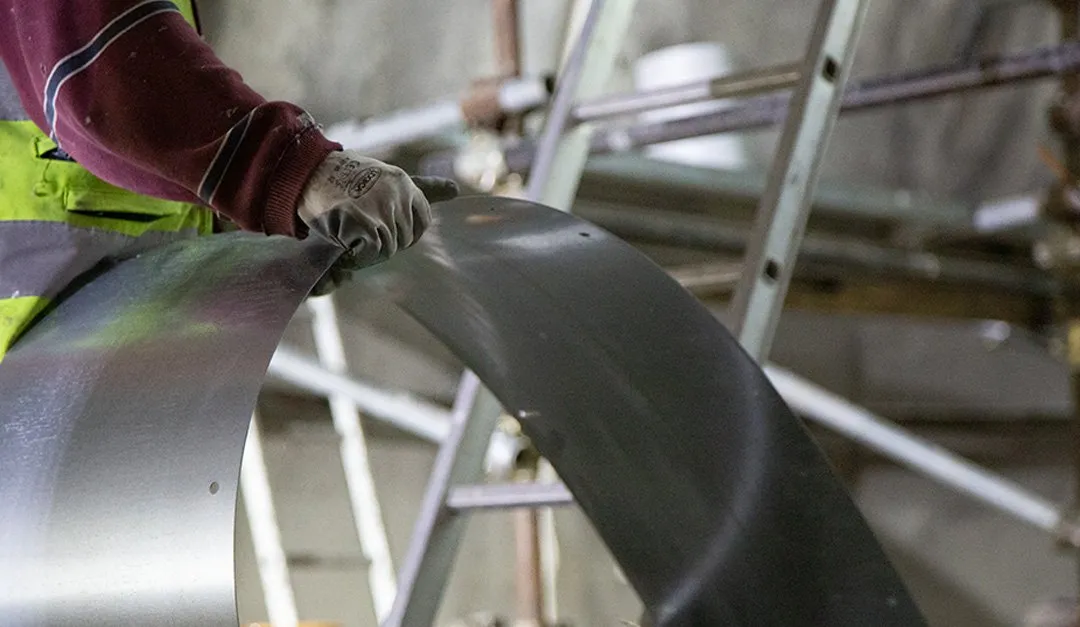

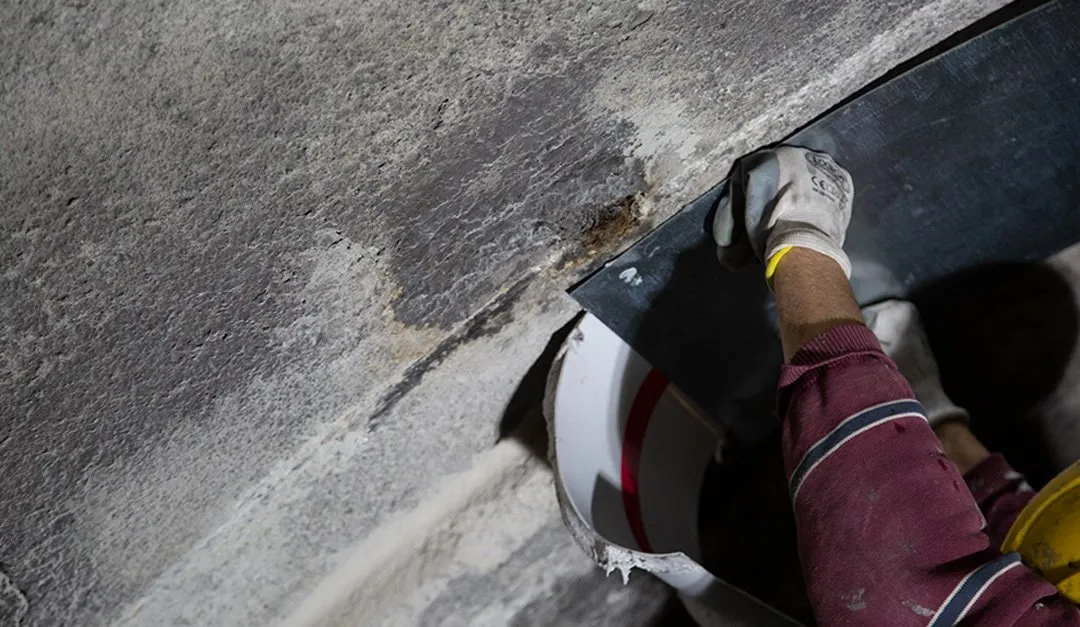

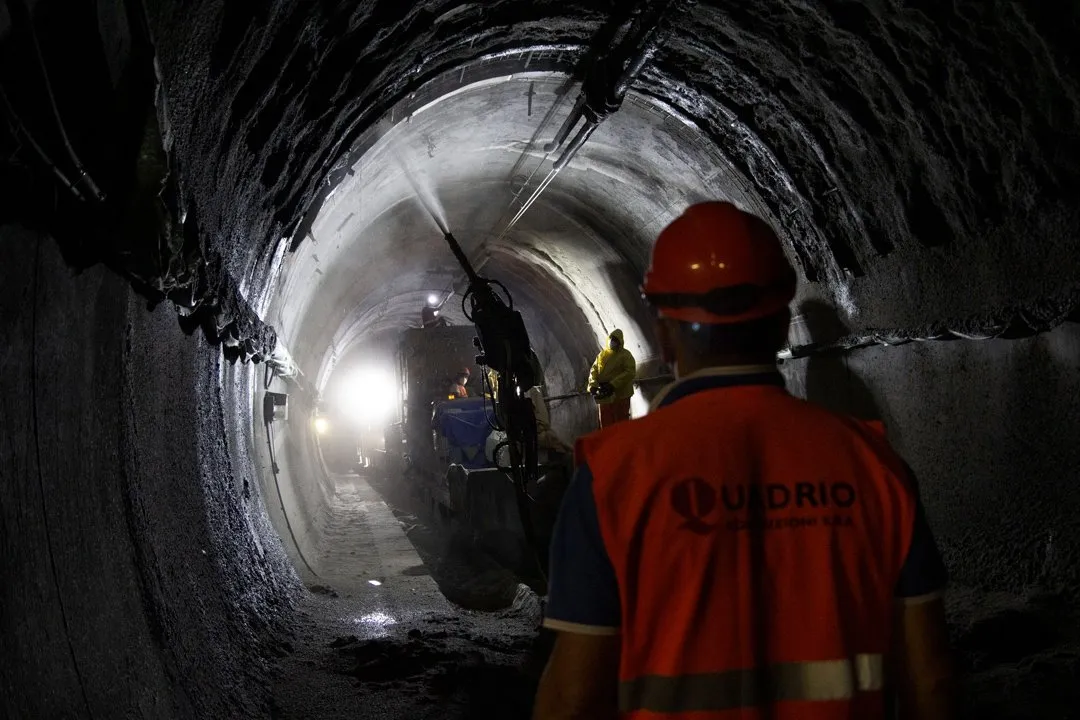

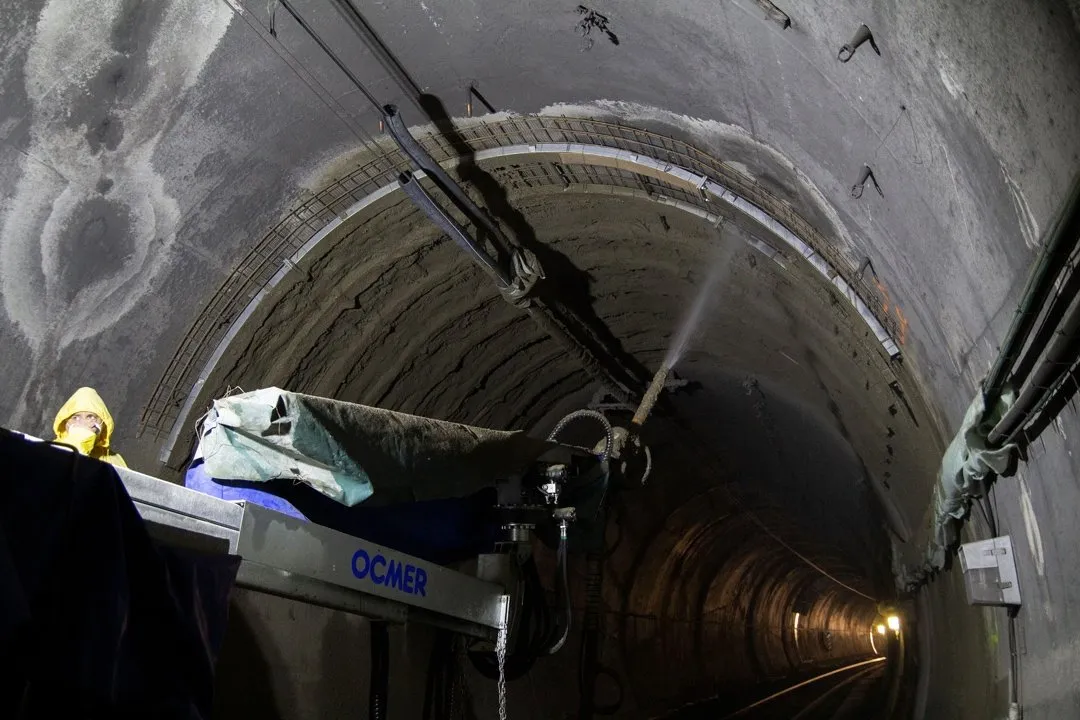

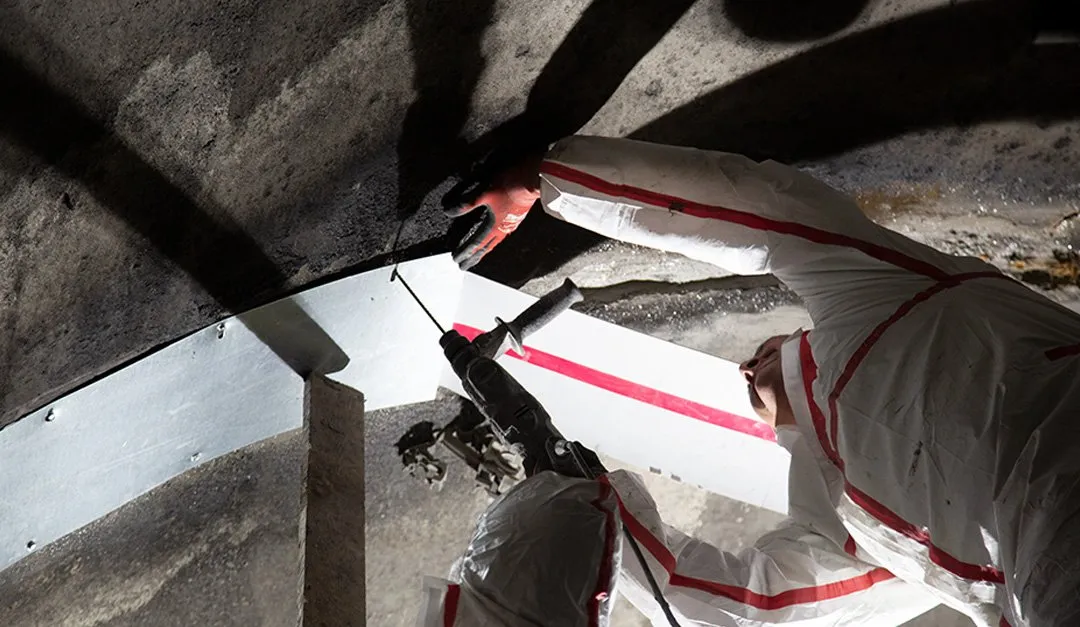

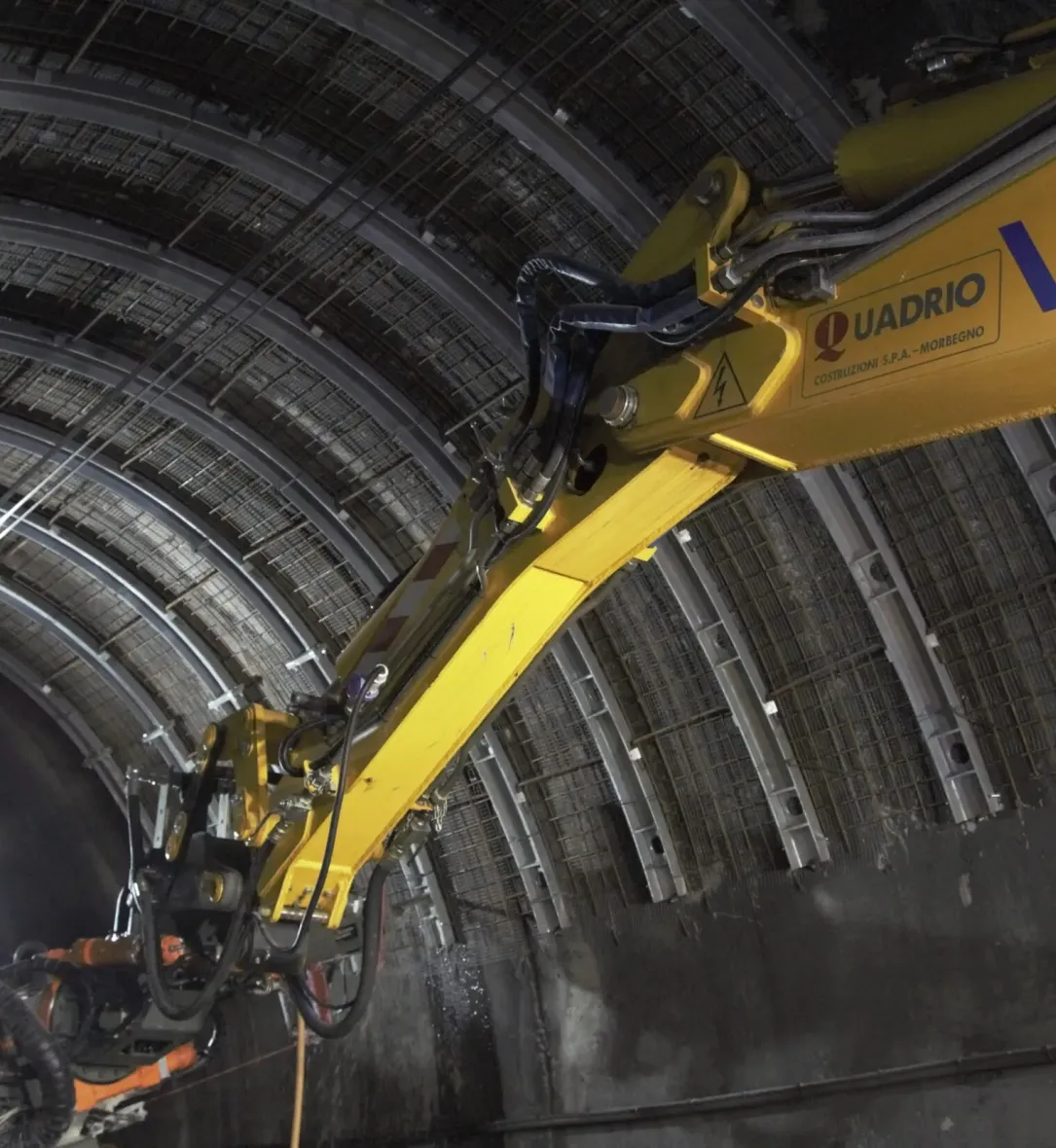

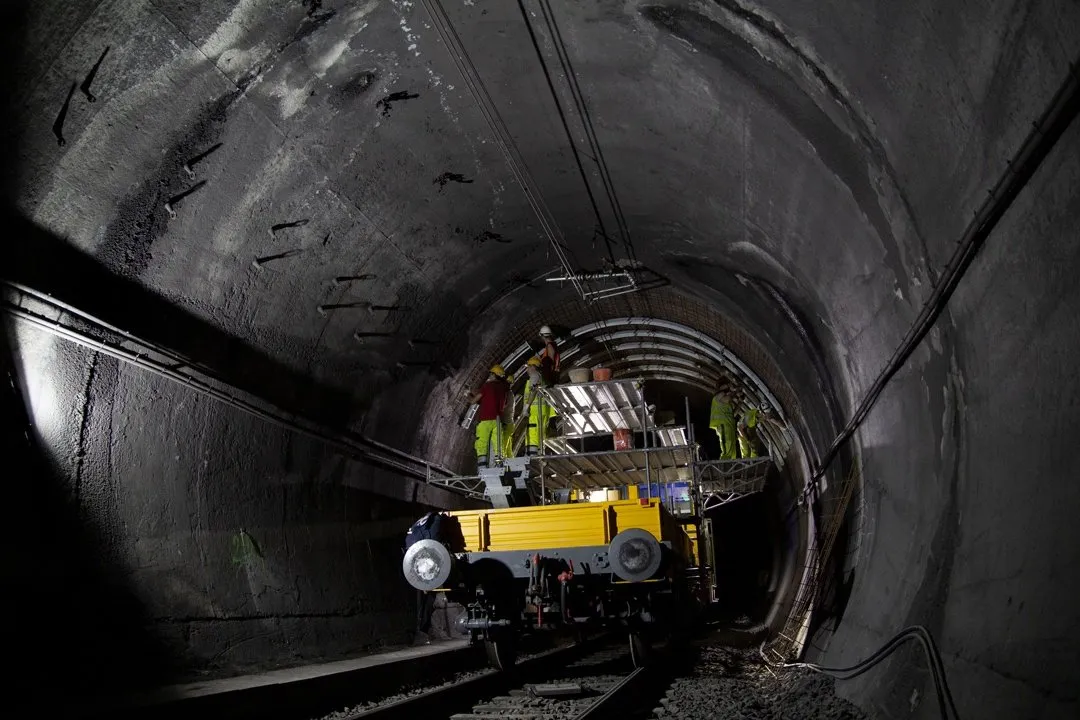

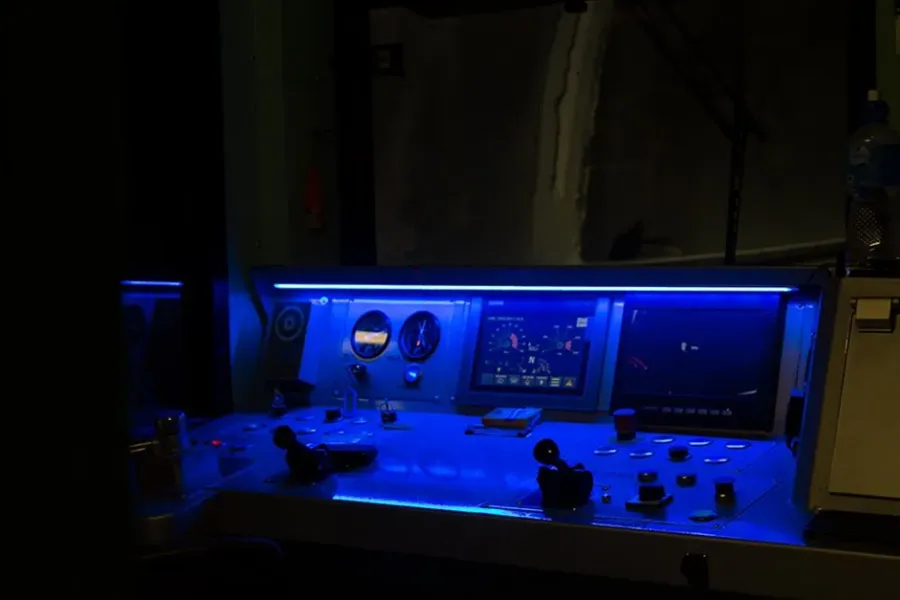

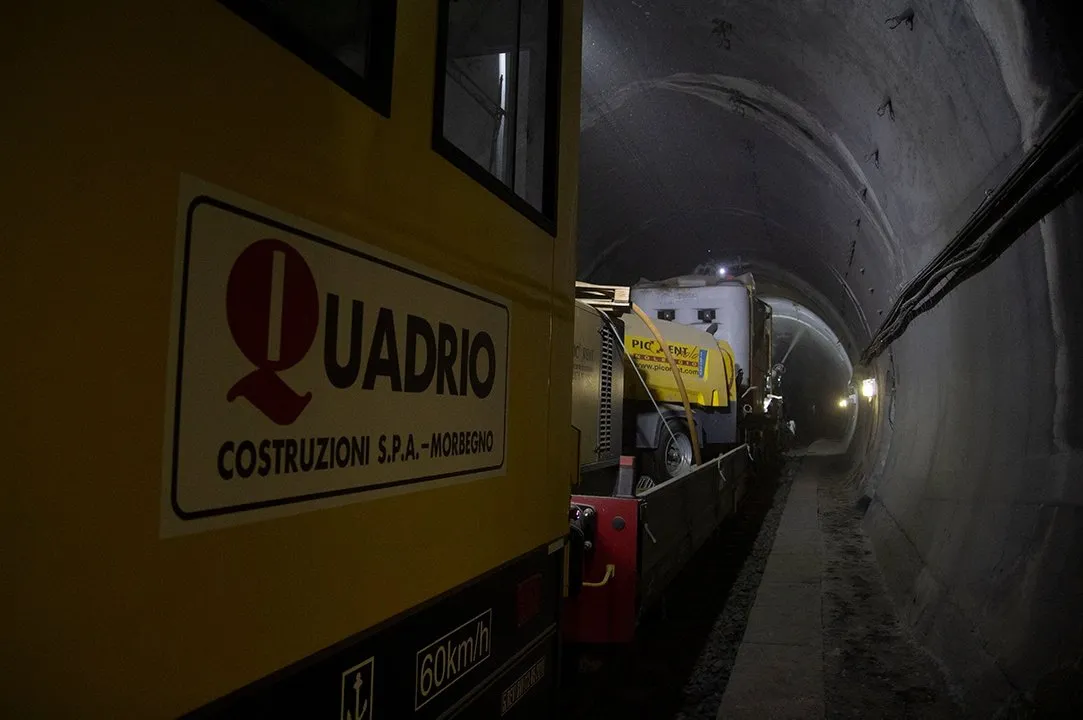

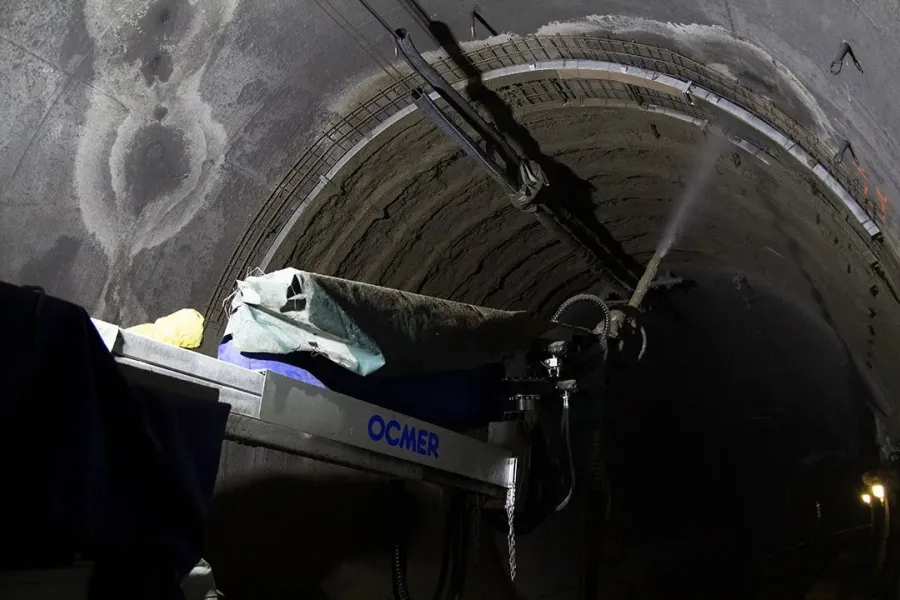

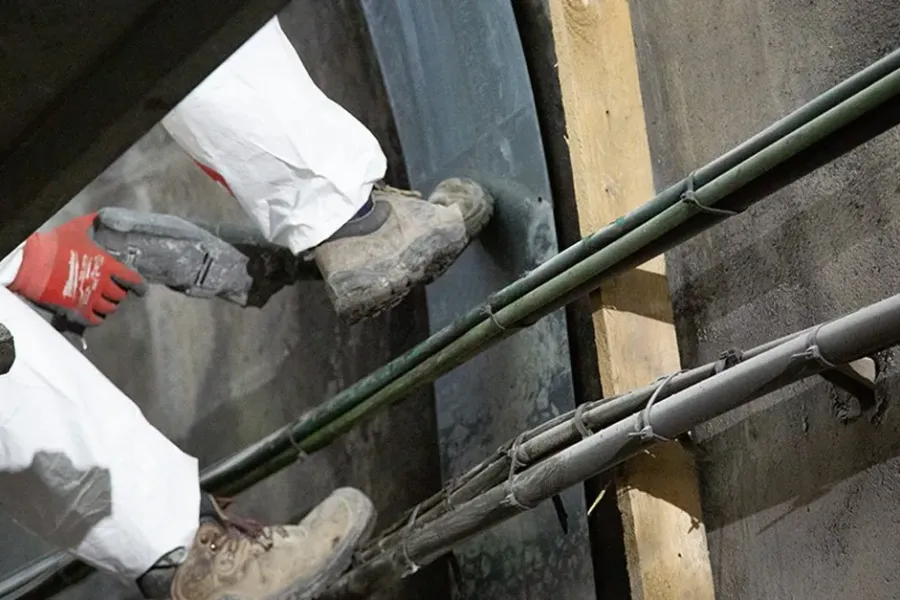

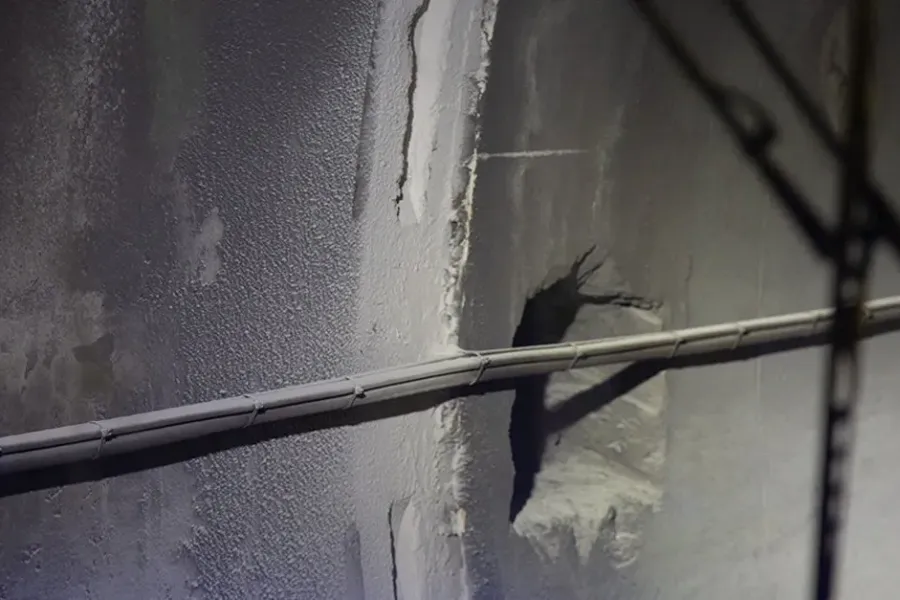

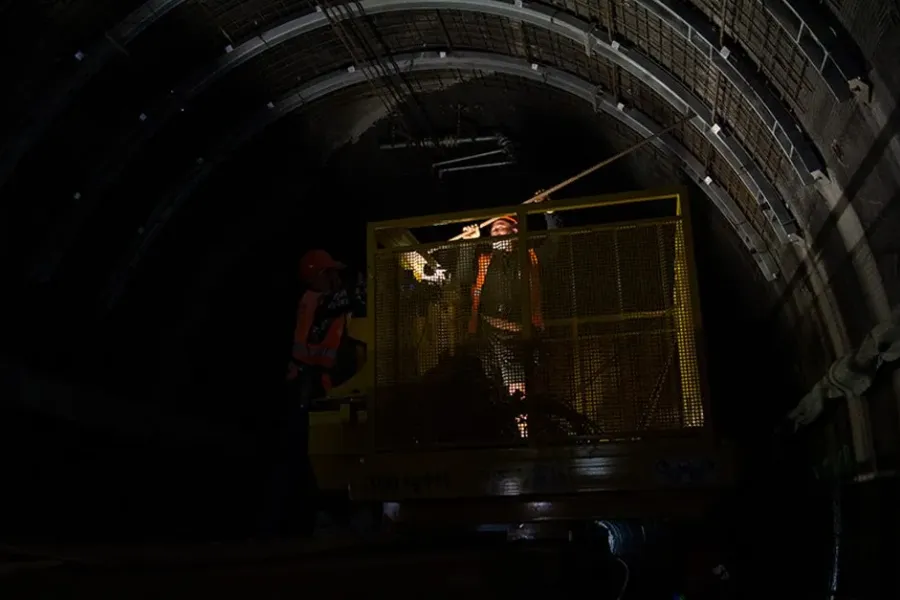

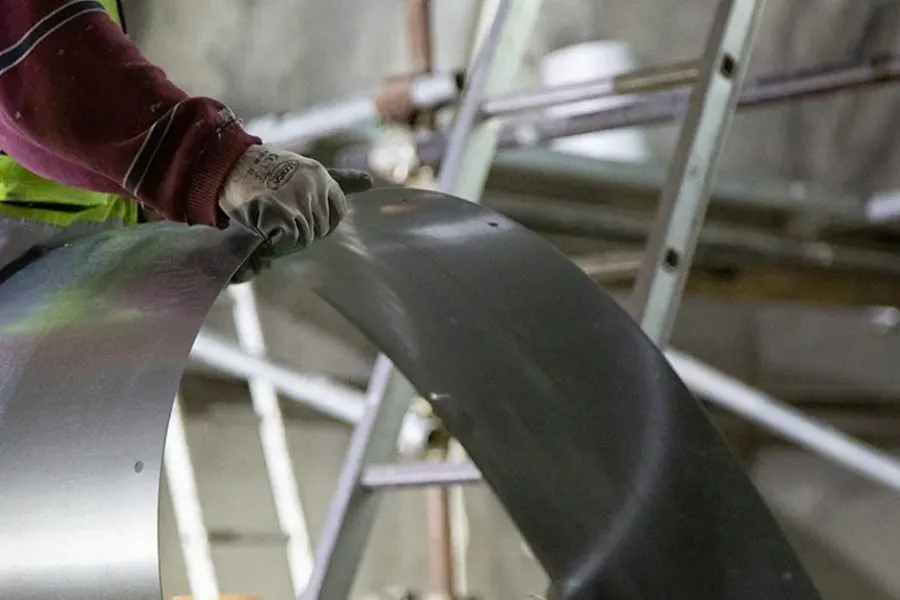

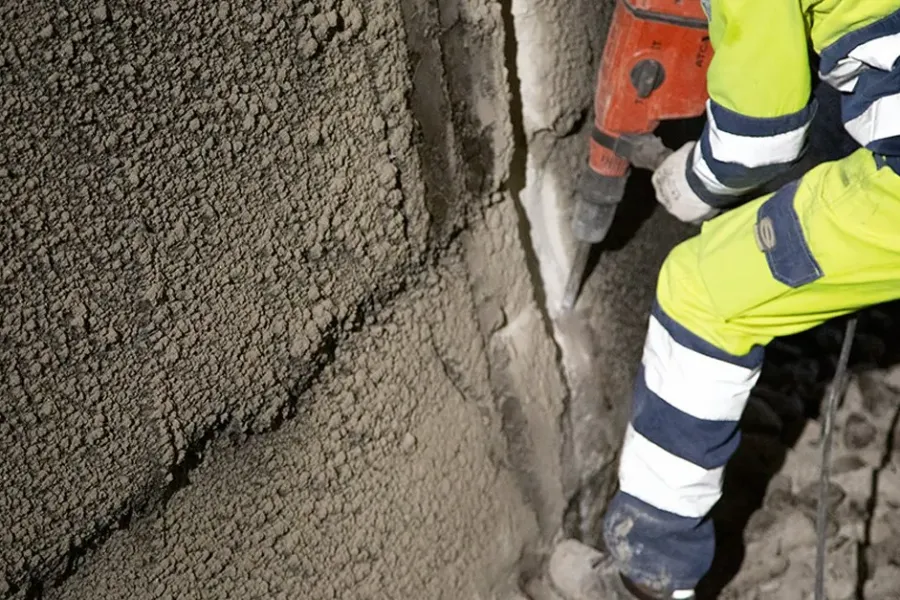

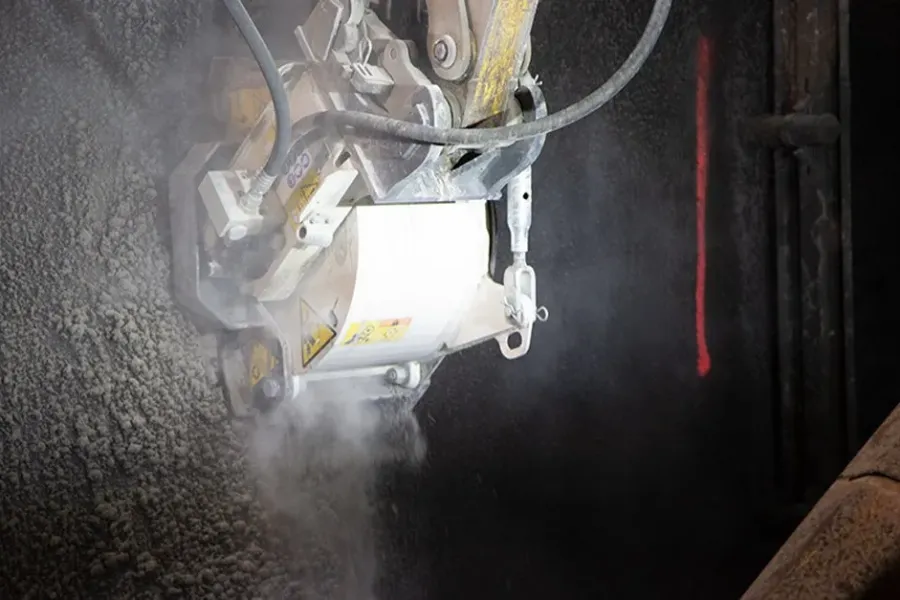

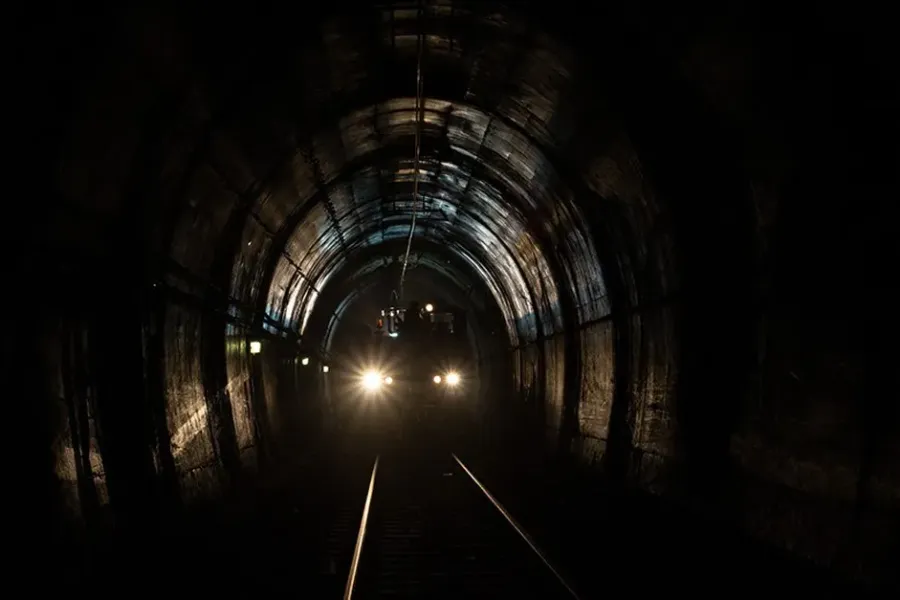

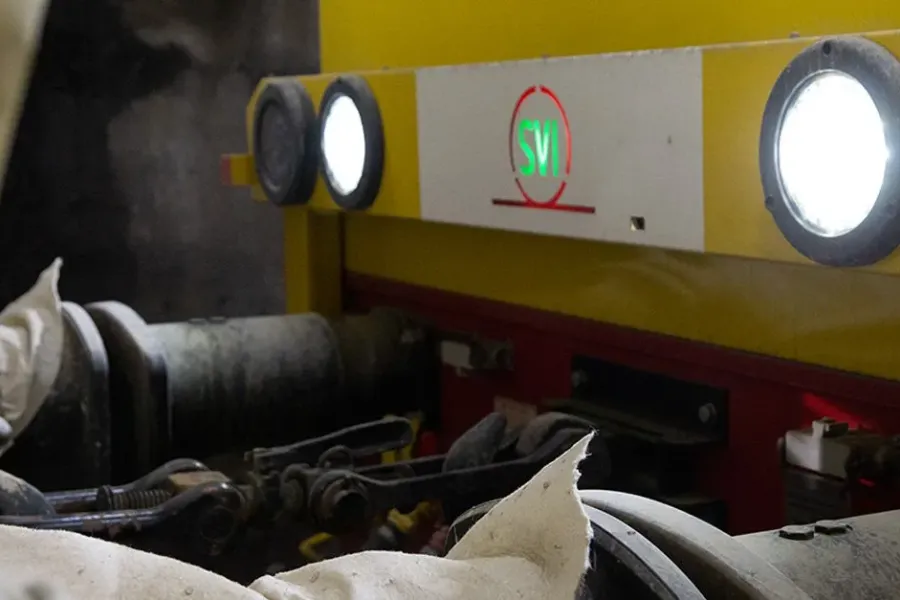

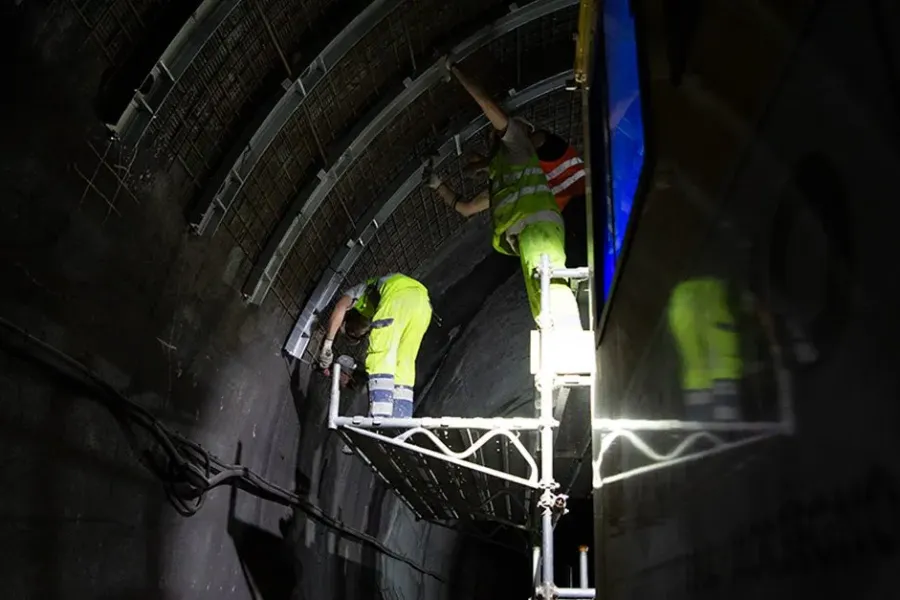

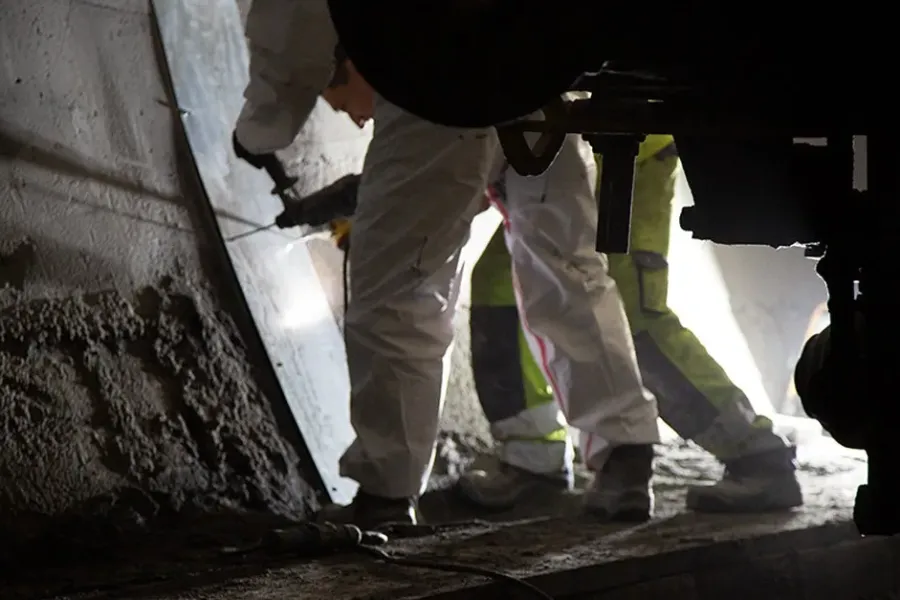

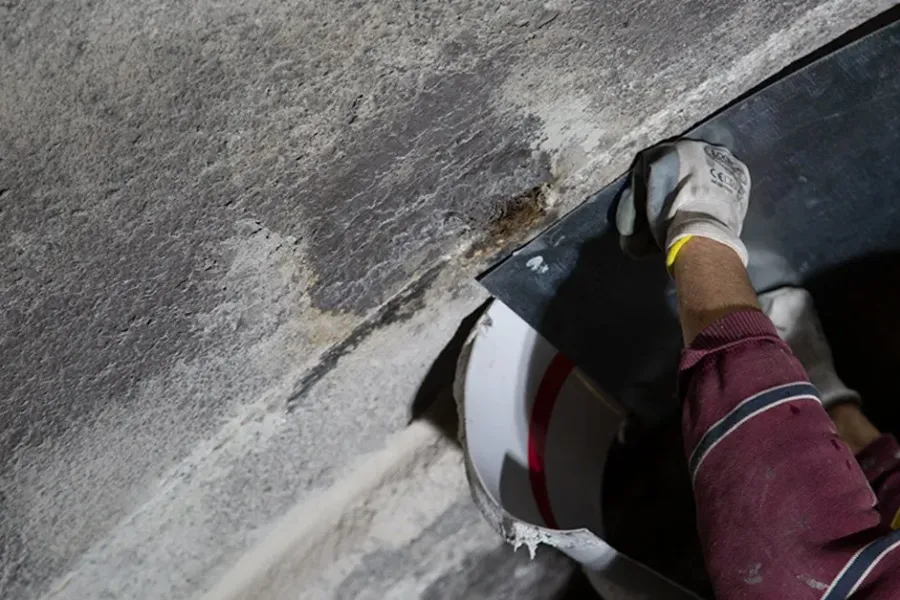

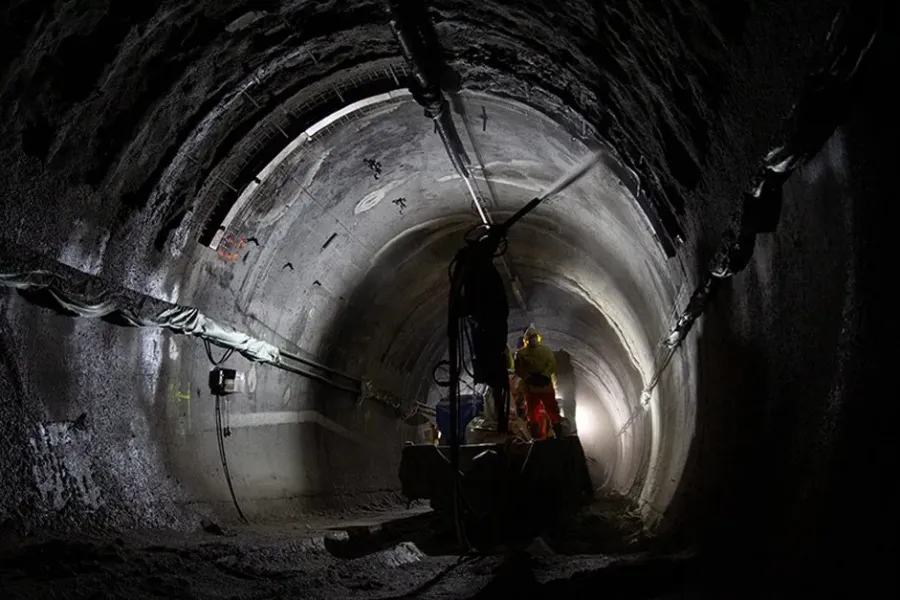

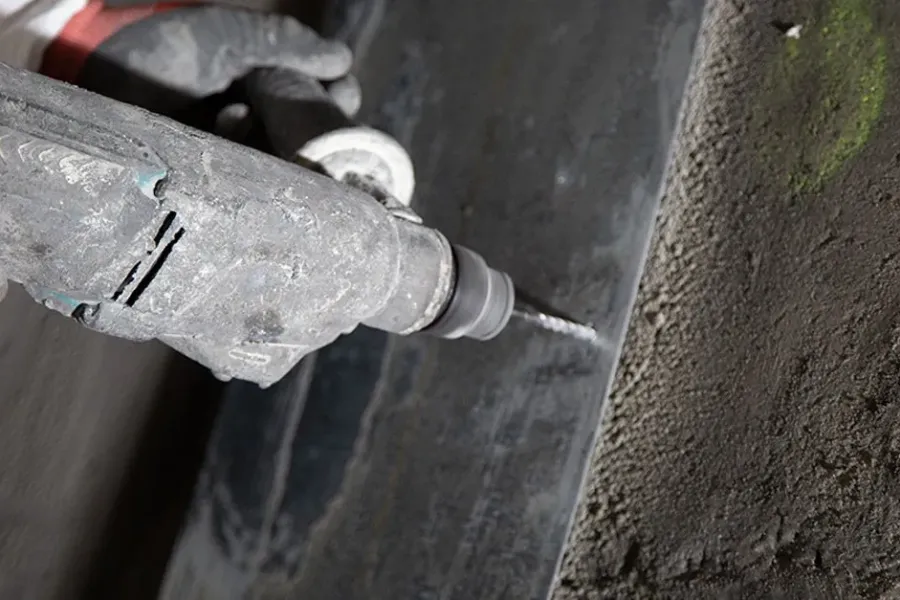

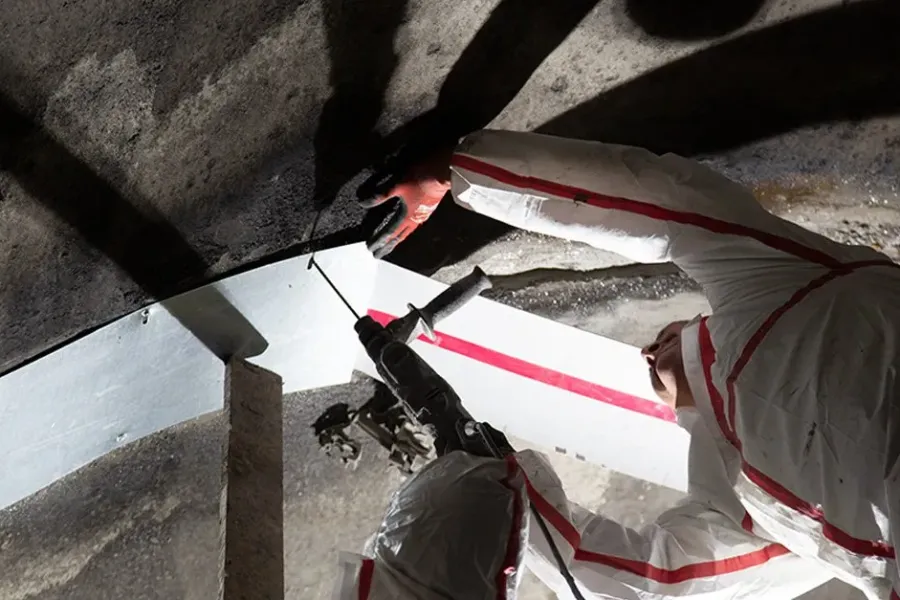

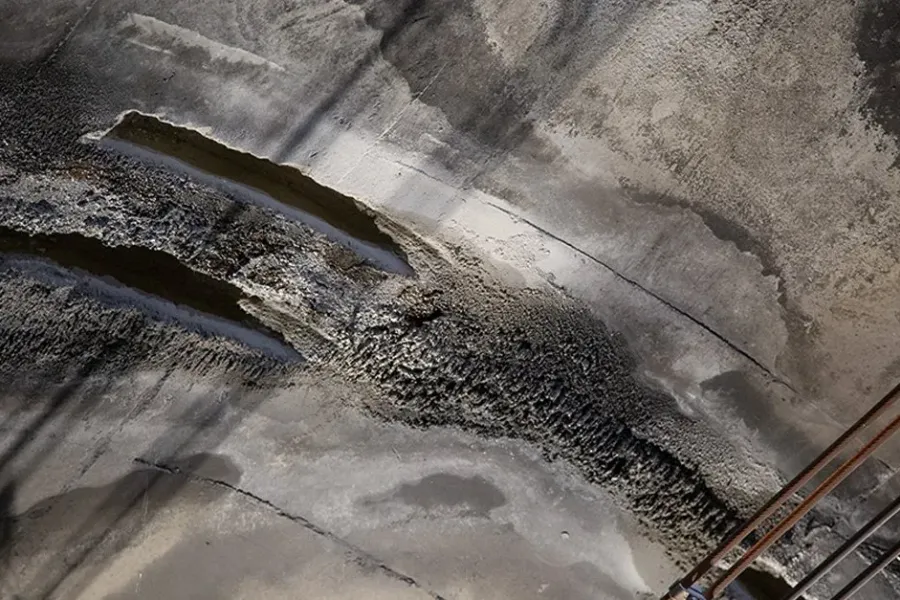

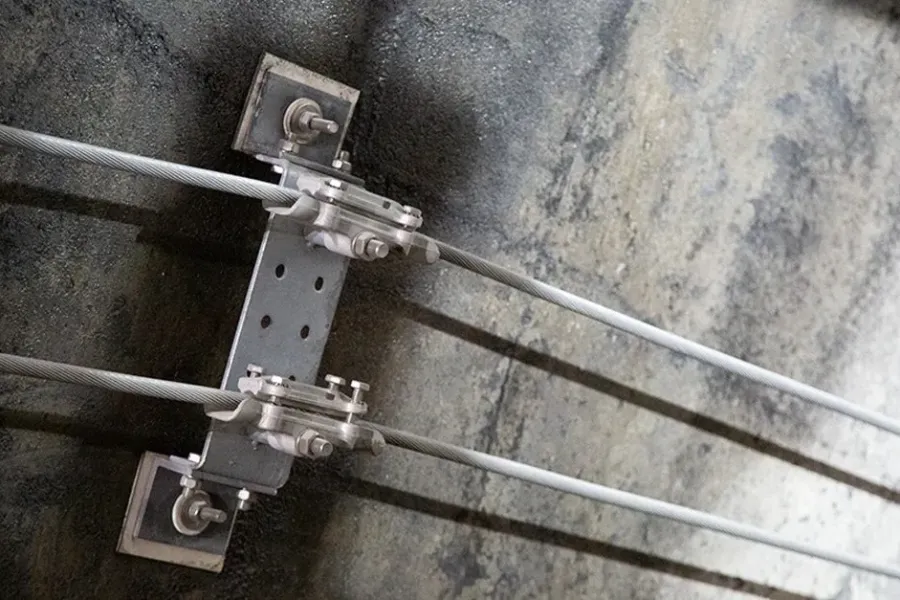

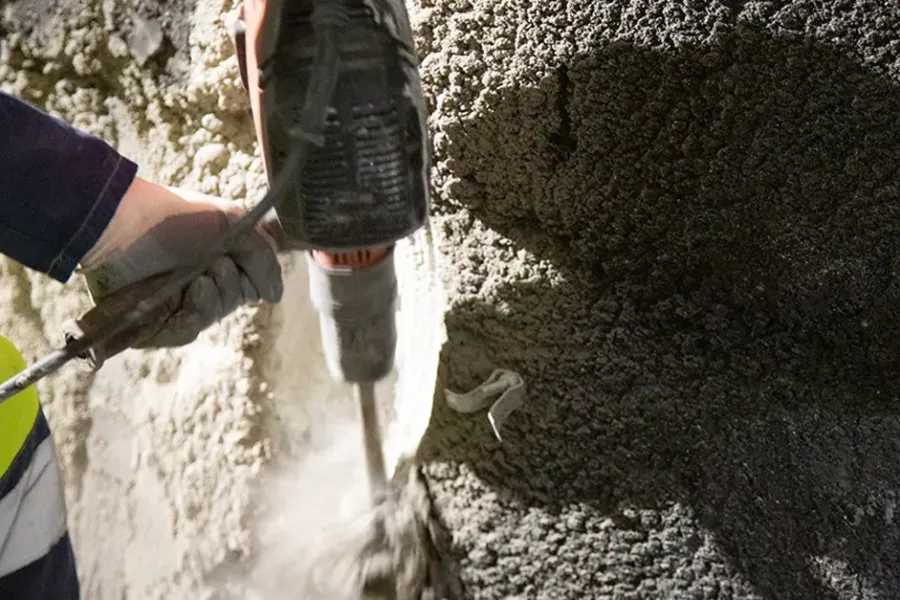

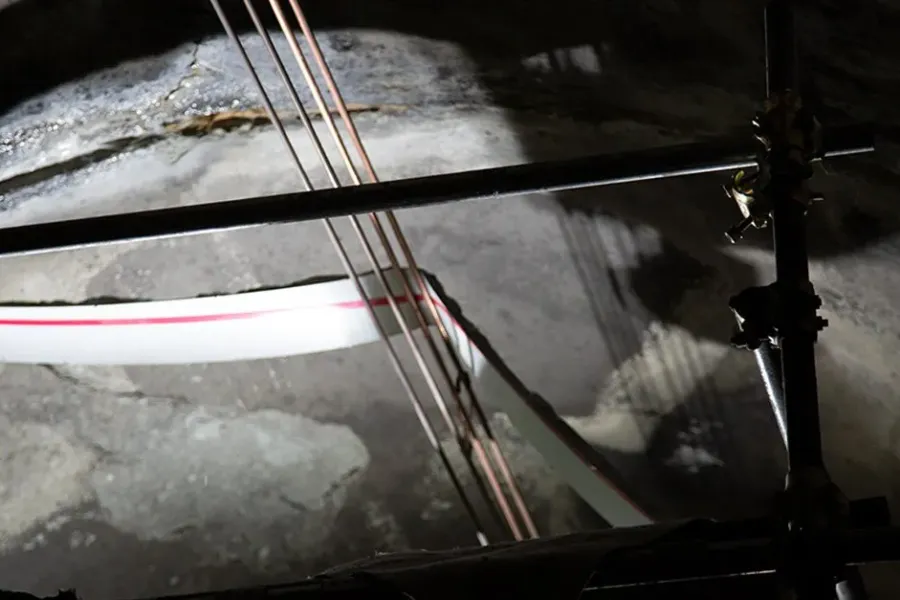

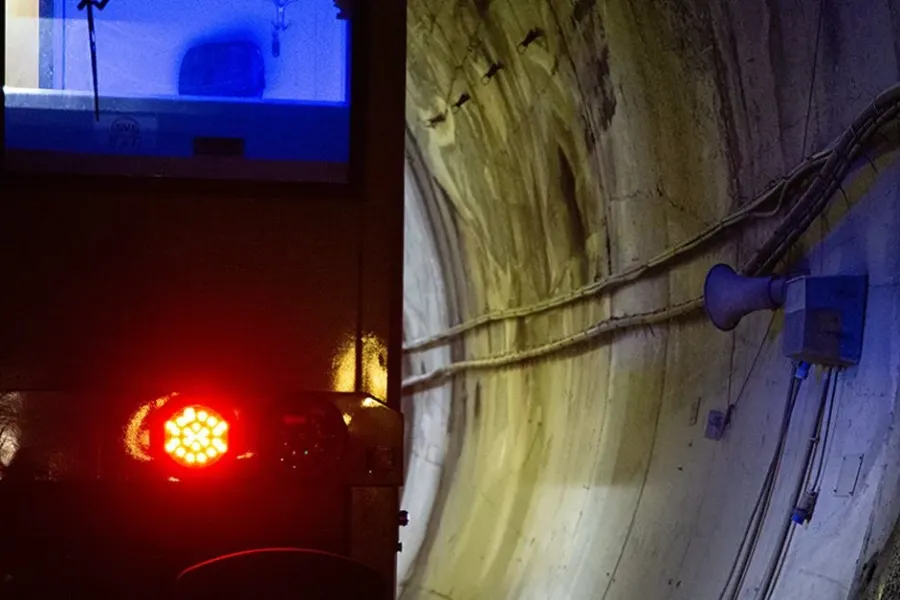

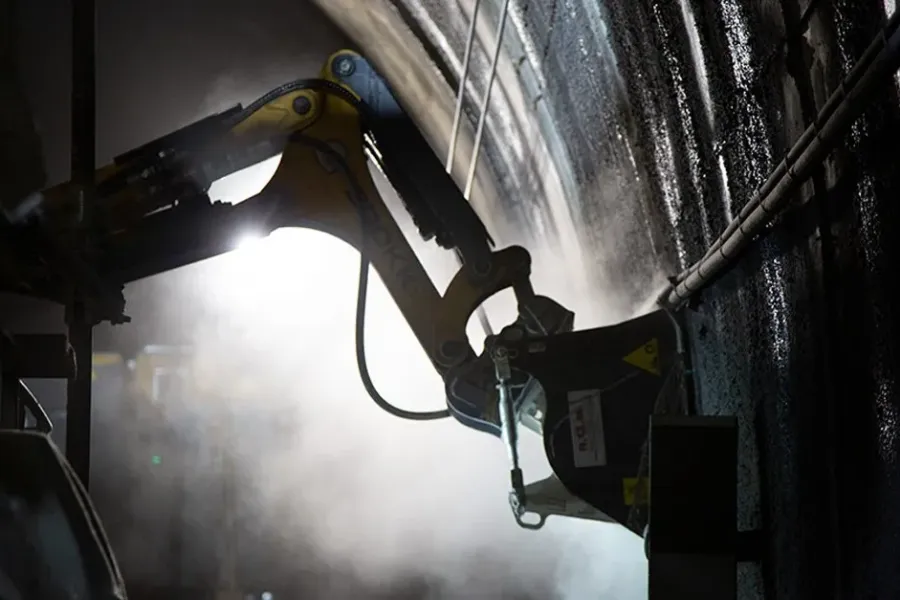

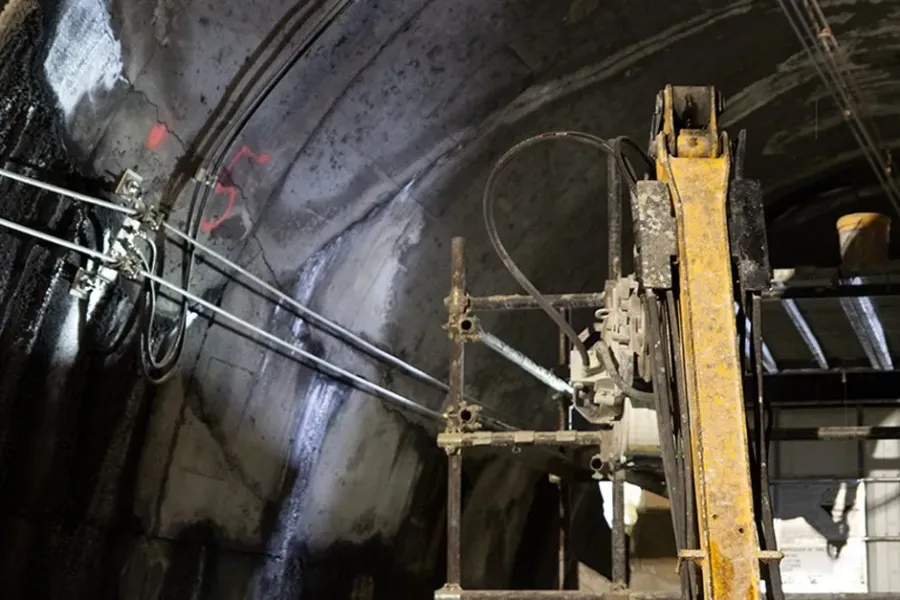

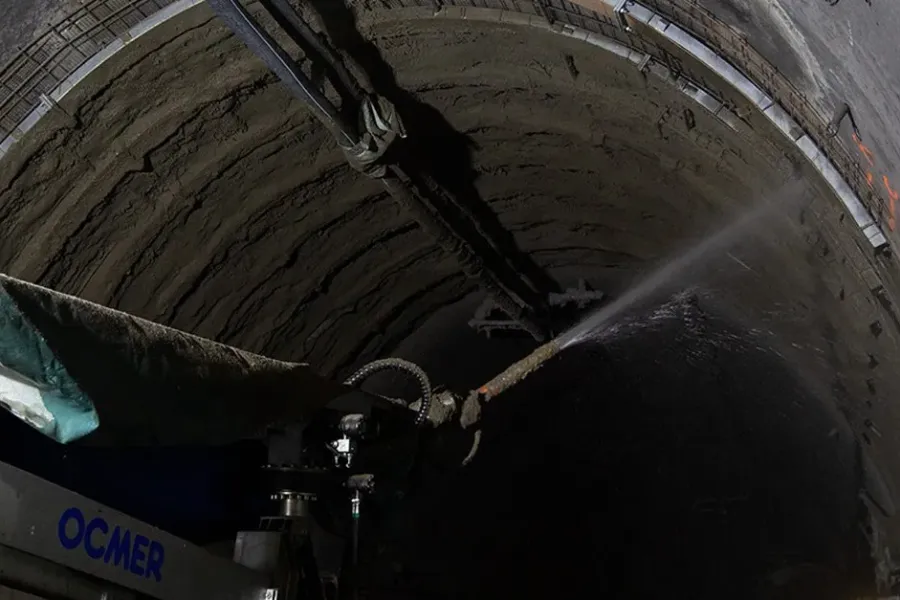

FASE 1: esecuzione delle urgenti opere provvisionali necessarie per la stabilizzazione del quadro fessurativo del rivestimento della galleria Exilles binario pari a seguito della campagna di indagini geognostiche e monitoraggio effettuate.
FASE 2: esecuzione delle urgenti opere visionali necessarie per la stabilizzazione del quadro fessurativo del rivestimento della galleria Exilles binario pari a seguito della campagna di indagini geognostiche e monitoriaggio effettuate fase 2022 – sottofase A. (accordo quadro n. 47/2021 contratto applicativo n. 03/2022 n. rubrica 1453-2022-9267351BF7)
